Çelik Sundurma: Açıklık, Yük ve Maliyet

Kısa cevap: Çelik sundurmanın maliyetini kapalı alan değil en büyük açıklık belirler. Kendi projelerimizde 6 ve 12 m açıklıklı sundurmalar metrekarede yaklaşık 28 kg çelikle çözülürken, 24 m açıklıklı bir sundurma 44 kg/m²’ye çıktı — aynı işlev, %59 daha fazla çelik. Kolon koyabileceğiniz her nokta, bu eğriyi aşağı çeker.

Sundurma tipleri: konsol, ayaklı, kafes

Sundurma basit bir yapı gibi görünür ama üç farklı taşıyıcı mantığı vardır ve seçim, altında ne olacağına göre yapılır.

TipTaşıyıcı mantığıUygun olduğu yerDikkat edilecek
Konsol sundurmaYük mevcut binanın cephesine ankrajlanır; altta kolon yokturYükleme rampası, kapı önü, forklift geçişiMevcut betonarme veya çelik taşıyıcının kapasitesi mutlaka kontrol edilmeli
Ayaklı (kolonlu) sundurmaKendi kolonları ve temelleri üzerinde dururBağımsız alan, otopark, malzeme sahasıKolon yerleri araç manevrasını kesmemeli
Kafes kirişli sundurmaBüyük açıklığı kafes kirişle geçer12 m üzeri açıklıklar, kamyon yükleme alanlarıYükseklik artar; imalat işçiliği dolu gövdeliye göre fazladır

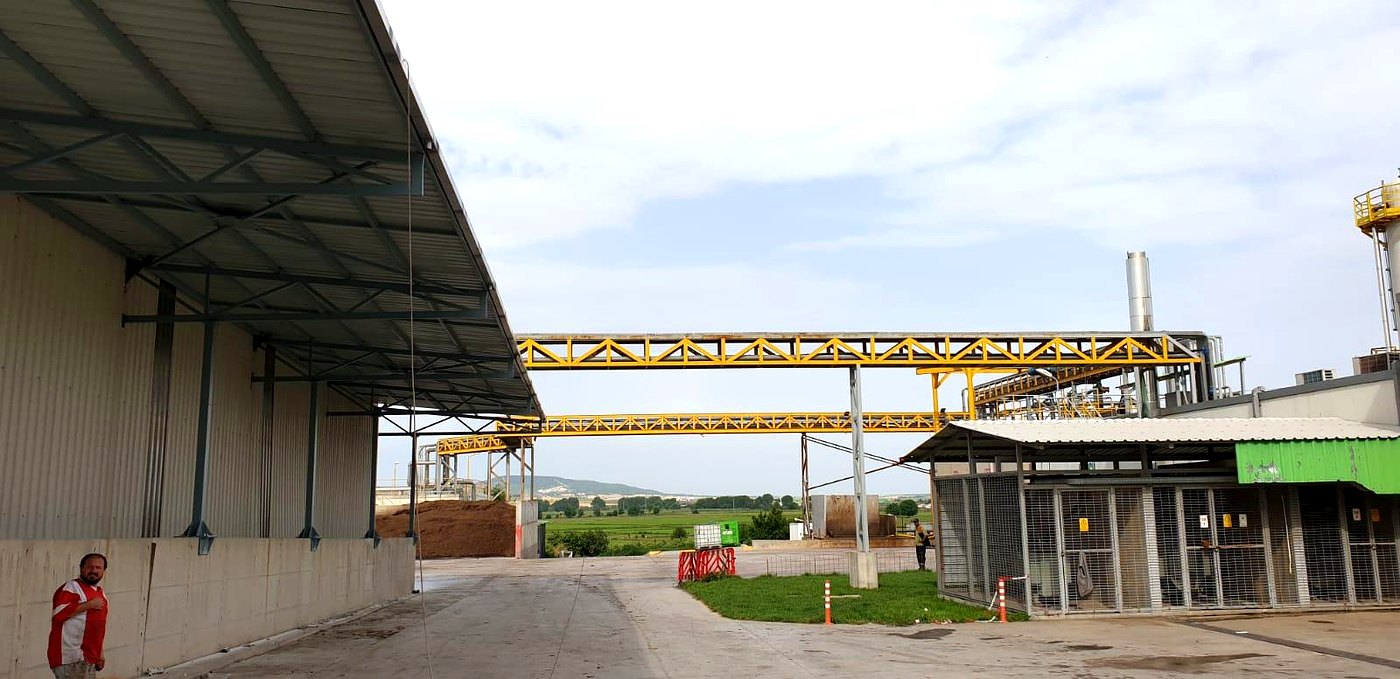

Bina cephesine ankrajlı konsol tipi çelik sundurma
Konsol çözümde altta hiç kolon yoktur — araç ve forklift trafiği tamamen serbesttir.

Açıklık: maliyeti belirleyen tek sayı

Sundurma teklifi isterken müşterilerin verdiği ilk bilgi neredeyse her zaman metrekaredir. Oysa 300 m²’lik bir sundurmayı 6 m aralıklı kolonlarla yapmakla, ortada hiç kolon istemeden 24 m’de geçmek tamamen farklı iki iştir.

Kendi projelerimizin verisi bunu net gösteriyor:

ProjeKapalı alanEn büyük açıklıkÇelik tonajıkg / m²
Altaca Enerji · Konya144 m²6 m4 ton27,8
Tat Gıda · Mustafakemalpaşa360 m²12 m10 ton27,8
Tat Gıda · Karacabey216 m²8 m7,5 ton34,7
MKP Süt · Mustafakemalpaşa288 m²24 m12,7 ton44,1

Tablodan çıkan üç sonuç var:

  • 6 m ile 12 m arasında metrekare başına çelik neredeyse değişmiyor. Bu aralık, çelik sundurmanın en verimli çalıştığı bölge.
  • 24 m’de sıçrama var: 27,8 kg/m²’den 44,1 kg/m²’ye, yani %59 artış. Kolonsuz geçmenin bedeli budur.
  • Karacabey projesi neden 34,7? Açıklığı küçük ama alanı da küçük. Küçük alanlarda kolon, temel ve ankraj gibi sabit kalemler metrekareye daha ağır biner. Bu, açıklıktan bağımsız bir ölçek etkisidir.

Teklif alırken sorulacak doğru soru: “Kaç metrekare?” değil, “Ortada kolon olabilir mi, olamaz mı?” Kolon konulabilecek her nokta doğrudan tonajı düşürür. Forklift güzergâhını ve araç manevra alanını önceden çizip getiren müşteri, teklifte gözle görülür fark alır.

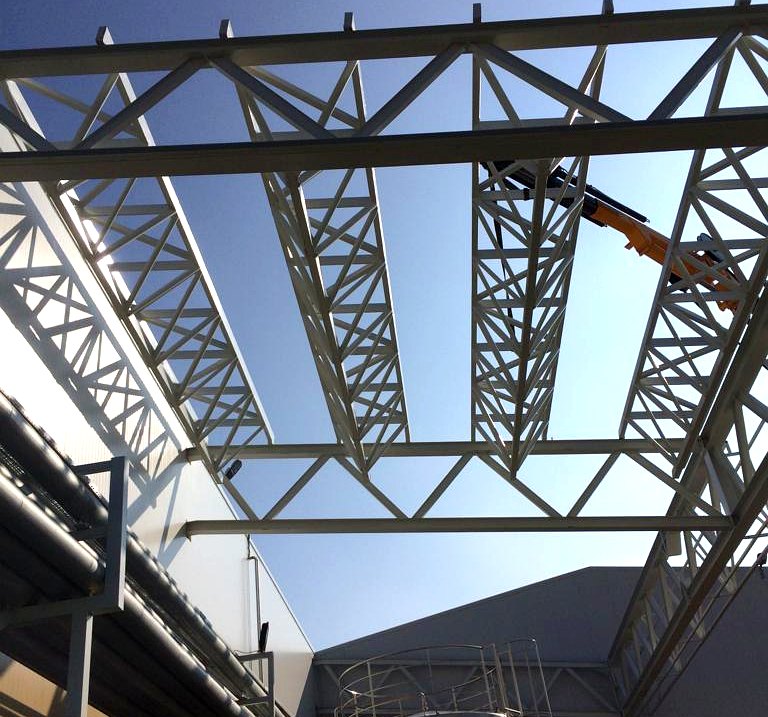

Yükleme alanı üzerindeki kafes kirişli çelik sundurma
24 m açıklıkta kafes kiriş. Dolu gövdeli bir profil bu açıklıkta hem çok ağır hem çok pahalı olurdu.

Yükler: kar, rüzgâr ve yanları açık olmanın bedeli

Sundurma, kapalı bir binadan daha basit görünür ama yük açısından bazı yönlerden daha zordur. Sebebi, yanlarının açık olmasıdır.

Kar yükü

Kar yükü TS EN 1991-1-3’e göre bölgeye ve rakıma göre belirlenir. Sundurmalarda ayrıca birikme (drift) kontrolü gerekir: sundurma yüksek bir binaya bitişikse, rüzgâr karı duvar dibine yığar ve o bölgedeki yük normalin belirgin biçimde üzerine çıkar. Konsol sundurmalarda bu bölge tam olarak ankrajların bulunduğu yerdir.

Rüzgâr yükü

Yanları açık bir çatıda rüzgâr sadece üstten bastırmaz; altına girip yukarı kaldırır. Net etki çoğu zaman emmedir. Bu, iki pratik sonuç doğurur:

  • Ankraj ve temel, aşağı doğru yükten çok yukarı doğru çekmeye göre boyutlanır.
  • Çatı kaplaması ve aşık bağlantıları, emme yüküne göre kontrol edilir. Sundurmalarda kopan panelin nedeni neredeyse her zaman budur.

Hafif bir çatının kendi ağırlığı, kaldırma kuvvetine karşı yeterli denge sağlamaz. Bu yüzden sundurmada temel, kapalı bir yapıdakine göre orantısız biçimde büyük çıkabilir — ve bu, teklifte en sık eksik bırakılan kalemdir.

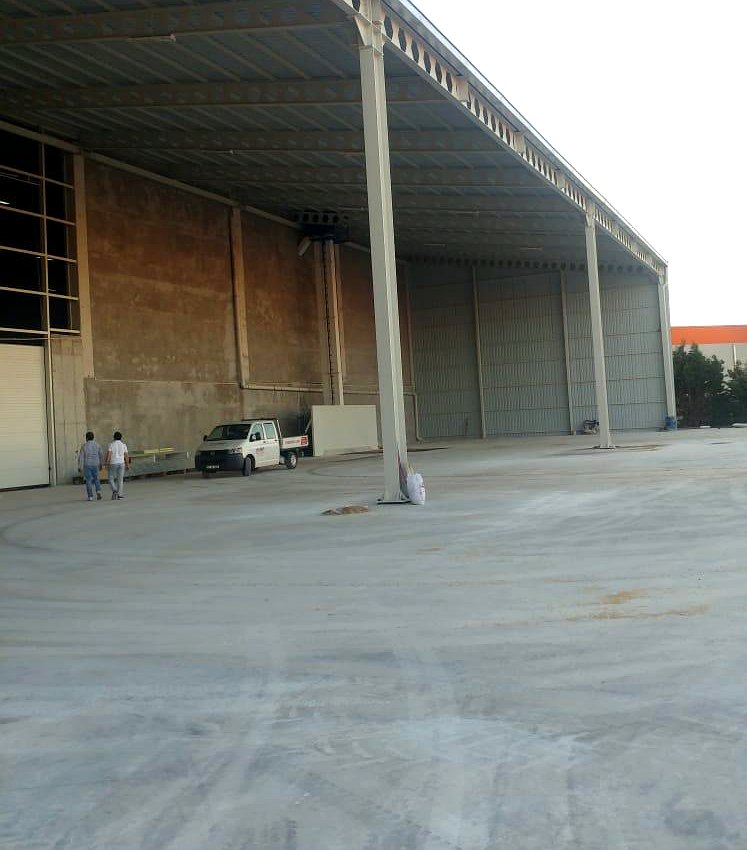

Yanları açık, geniş açıklıklı çelik depo sundurması
Yanları açık sundurmada rüzgâr yükü hem basınç hem emme olarak etki eder. Ankraj hesabı bu yüzden kritiktir.

Mevcut binaya sundurma eklerken

Sundurma işlerinin büyük bölümü sıfırdan değil, mevcut bir binanın yanına yapılır. Buradaki asıl iş çelik değil, ölçüdür.

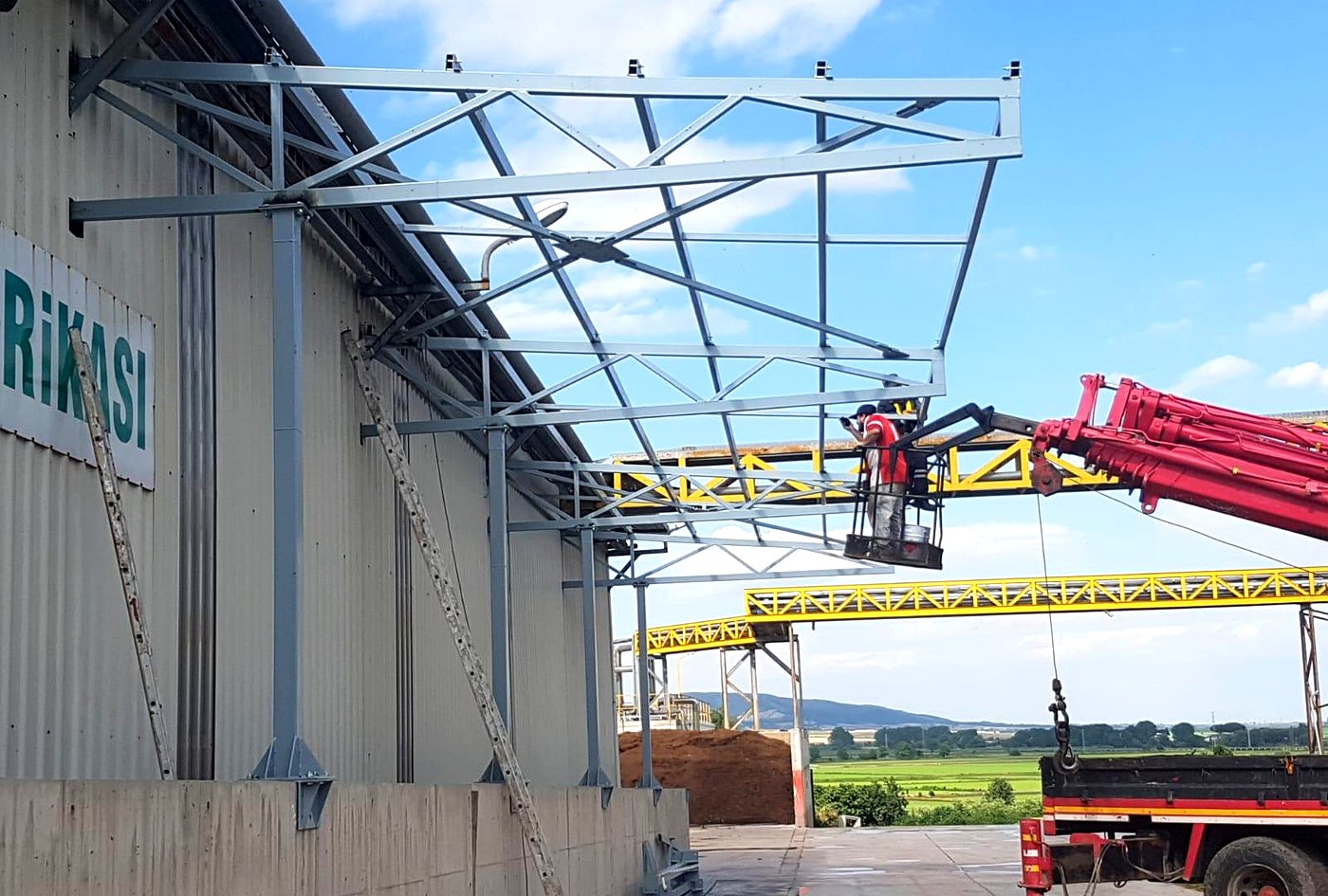

Vinçle kaldırılan konsol tipi çelik sundurma iskeleti
Konsol sundurma montajı: yük mevcut betonarme cepheye ankrajlarla aktarılır. Bu yüzden mevcut yapının kapasitesi önce kontrol edilir.

Emek Yağ tremi sundurmasında (Gönen, 2018, 24 ton) çözdüğümüz asıl mesele buydu: betonarme kolonların ayrıntılı rölevesi alınmadan hazırlanan bir projede, atölyede üretilmiş parçaların sahada yerine oturmama riski çok yüksektir. Mevcut yapıda hiçbir aks, projede yazdığı yerde değildir.

İzlediğimiz sıra:

  1. Röleve. Mevcut kolon akslarının ve kotlarının gerçek ölçüsü alınır.
  2. Kapasite kontrolü. Konsol çözümde yük mevcut yapıya biner. Betonarme kolonun ve perdenin bu ek momenti taşıyıp taşımadığı kontrol edilir. Taşımıyorsa ya ayaklı çözüme geçilir ya da güçlendirme yapılır.
  3. Ankraj tipi. Kimyasal ankraj mı, plakalı bağlantı mı — mevcut donatı düzenine göre karar verilir. Donatı kesilmemesi için tarama yapılır.
  4. Toleranslı detay. Bağlantı noktalarında oval delik veya ayar plakası bırakılır. Sahadaki milimetreler burada tolere edilir.

Mevcut yapıya bağlanan sundurmalarda birleşimleri bulonlu tercih ediyoruz: mevcut taşıyıcıya ısı girdisi olmaz, bağlantı sonradan kontrol edilebilir ve gerekirse sökülebilir.

Yükleme sundurmasında serbest yükseklik

Yükleme alanı sundurmalarında en sık yapılan hata, yüksekliği çatı kotundan değil aracın gerçek gabarisinden hesaplamamaktır.

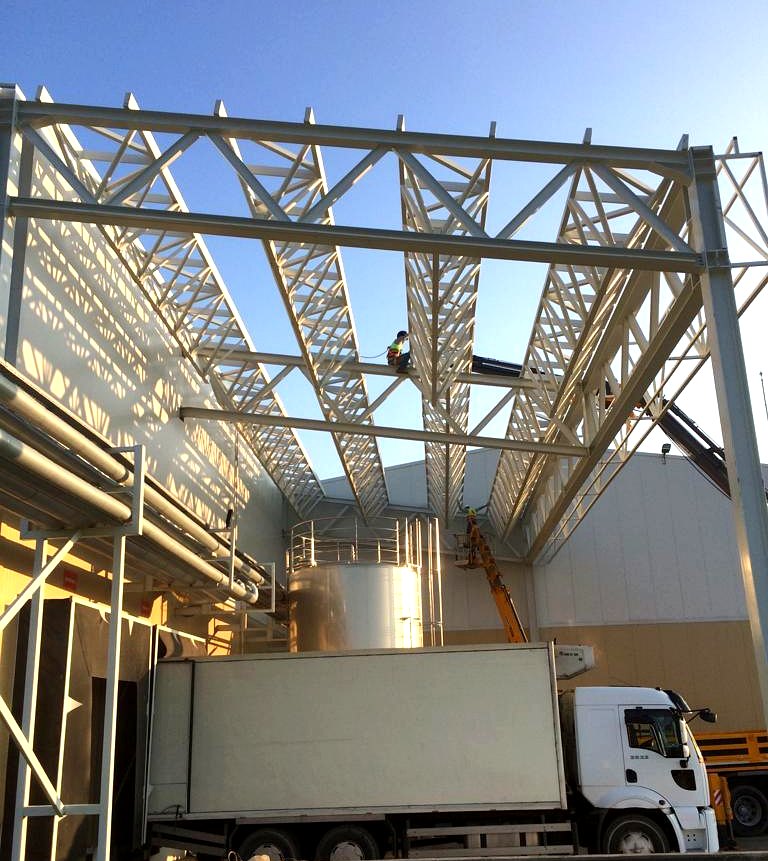

Kamyon yükleme alanını örten kafes kirişli çelik sundurma
Yükleme sundurmasında belirleyici ölçü kapalı alan değil, aracın manevra yaptığı serbest yüksekliktir.

Kontrol edilecekler:

KalemNeden
Aracın azami yüksekliğiTır dorsesi ve frigorifik ünite dahil
Damper / kapak açılma yüksekliğiDamperli araç boşaltırken sundurmanın çok üzerine çıkar
Rampa eğimiRampada araç öne eğilir; ön gabari yükselir
Sarkan tesisatAydınlatma, yağmur oluğu ve kar tutucu serbest yüksekliği düşürür

Kendi projelerimizde yükleme sundurmalarında serbest yükseklik genellikle 6–7,2 m aralığında kaldı. Tat Gıda Karacabey’de 7,2 m, Mustafakemalpaşa’da 7 m, MKP Süt’te 6 m çalıştık.

Yüzey koruma ve su tahliyesi

Sundurma dış ortamdadır ve alt yüzeyi sürekli görünür. Yüzey korumada iki noktaya dikkat ediyoruz.

Boya sistemi. Listelediğimiz sundurma projelerinin tamamında epoksi boya kullandık. Korozyon ortamı sınıfı TS EN ISO 12944’e göre belirlenir; deniz kıyısı, gübre ve gıda tesisi gibi ortamlarda sistem kalınlığı artar. Kimyasal yükün yüksek olduğu yerlerde sıcak daldırma galvaniz daha doğru tercihtir.

Su tahliyesi. Sundurmanın oluğu, altındaki insan ve araç trafiğinin üzerine su dökmemeli. Konsol sundurmalarda su, mevcut binanın cephesine geri akmayacak biçimde yönlendirilmeli. Bu ayrıntı projede çözülmezse sahada çözülemez.

Ruhsat ve izin

Sundurma çoğu zaman “basit bir çatı” sayıldığı için izin konusu atlanır. Oysa kapalı alan yaratan, yapı alanına eklenen her kalıcı yapı imar mevzuatının konusudur. Uygulamada iki durum var:

  • Sanayi tesisi içinde, ruhsatlı alan sınırları içinde: genellikle mevcut ruhsata tadilat olarak işlenir.
  • Yeni kapalı alan yaratıyorsa: emsal hesabına girer ve ruhsat gerekir.

Bu değerlendirme belediyeye ve OSB yönetmeliğine göre değişir; yatırım kararından önce ilgili idareyle teyit edilmesi gerekir. Biz projeyi ve statik hesabı bu sürece uygun biçimde teslim ediyoruz.

Sahadan: beş sundurma projesinin verisi

Aşağıdaki tablo, teklif değerlendirirken karşılaştırma yapmanız için kendi projelerimizin gerçek künyesidir.

ProjeYılKonumAlanAçıklıkSerbest yük.TonajAtölyeMontaj
Tat Gıda2025Bursa / M.Kemalpaşa360 m²12 m7 m10 t8 gün6 gün
Tat Gıda2025Bursa / Karacabey216 m²8 m7,2 m7,5 t3 gün5 gün
Altaca Enerji2021Konya / Meram144 m²6 m4 t6 gün3 gün
MKP Süt (Steel Çelik)2019Bursa / M.Kemalpaşa288 m²24 m6 m12,7 t7 gün2 gün
Emek Yağ (Hepkar)2018Balıkesir / Gönen24 t

Beş projenin tamamında yüzey koruma epoksi boya, birleşim tipi ağırlıklı olarak bulonlu. Atölye ve saha süreleri yalnızca çelik işine aittir; temel, kaplama ve altyapı bu sürelere dâhil değildir.

Dikkat çeken bir nokta: MKP Süt projesinde 24 m açıklık olmasına rağmen saha montajı yalnızca 2 gün sürdü. Sebebi, kafes kirişlerin atölyede tam olarak bitirilip sahaya bütün hâlde gitmesiydi. Aynı mantığı imalat ve montaj sürecinde ayrıntılı anlatıyoruz.

Sık sorulan sorular

Çelik sundurma metrekaresi kaç TL?

Metrekare fiyatı vermek yanıltıcıdır, çünkü aynı metrekare 28 kg/m² veya 44 kg/m² çelikle çözülebilir. Sağlıklı karşılaştırma tonaj üzerinden yapılır. Fiyatı belirleyen kalemleri çelik konstrüksiyon fiyatları yazımızda ayrıntılı açıkladık.

Sundurma için kolon koymadan kaç metre geçilebilir?

Teknik sınır yok; sınır ekonomiktir. Kendi işlerimizde 24 m açıklığı kafes kirişle çözdük ve metrekareye düşen çelik %59 arttı. Kolon konulabiliyorsa 6–12 m aralığı en verimli bölgedir.

Mevcut binamın duvarına sundurma bağlayabilir miyiz?

Mevcut taşıyıcının kapasitesi kontrol edilirse evet. Konsol sundurma yükü mevcut kolon veya perdeye eğilme momenti olarak bindirir. Röleve ve kapasite kontrolü yapılmadan verilen “bağlarız” cevabı risklidir. Kapasite yetmiyorsa ayaklı çözüme geçilir.

Sundurma ruhsat gerektirir mi?

Yeni kapalı alan yaratıyorsa genellikle evet. Mevcut ruhsatlı alan içinde kalan tadilatlarda süreç farklı işler. Belediyeye ve OSB yönetmeliğine göre değiştiği için yatırım kararından önce ilgili idareyle teyit edilmelidir.

Sundurma ne kadar sürede biter?

Kendi projelerimizde çelik işi, atölyede 3–8 gün, sahada 2–6 gün sürdü. Buna temel, kaplama ve altyapı dâhil değildir. Süreyi asıl belirleyen, sahanın çelik montajına hazır hâle gelme tarihidir.

Sundurma için teklif mi alacaksınız?

Bize kapalı alanı değil, kolon koyamayacağınız yerleri gönderin. Forklift güzergâhı, araç manevra alanı ve mevcut binanın rölevesi elimizde olursa tonajı doğru çıkarır, gereksiz çelikten sizi kurtarırız.

Teklif alın Fiyatlar nasıl oluşur?
