PFC Gıda soğuk hava deposu, mevcut bir prefabrik binanın hemen yanına, ona tam yaklaşım sağlanarak inşa edildi. Bu tür işlerde asıl mesele açıklık geçmek değil; iki yapının birleştiği çizgiyi doğru çözmektir. Yağmur suyunun nereye ineceği, yeni çatının mevcut dereyle nasıl buluşacağı ve mevcut binaya hiç dokunmadan bunun nasıl yapılacağı, projenin en başında karara bağlanmalıdır.
650 m² kapalı alan, 7,80 m serbest yükseklik ve 32,5 ton çelikle çözülen yapı, atölyede 25 günde imal edildi ve sahada 10 günde monte edildi. Çelik depo yapılarında bu süreler, imalatın ne kadarının atölyede bittiğine bağlıdır.
Proje künyesi
| Yapı tipi | Çelik Depo |
|---|---|
| Yıl | 2026 |
| Konum | Balıkesir / Manyas |
| İşveren / ana yüklenici | PFC Gıda |
| Kapalı alan | 650 m² |
| Çelik tonajı | 32,5 ton |
| Serbest yükseklik | 7,80 m |
| Kat adedi | 1 |
| Atölye imalat süresi | 25 gün |
| Saha montaj süresi | 10 gün |
| Yüzey koruma | Endüstriyel boya |
Bu projede çözdüğümüz asıl mesele

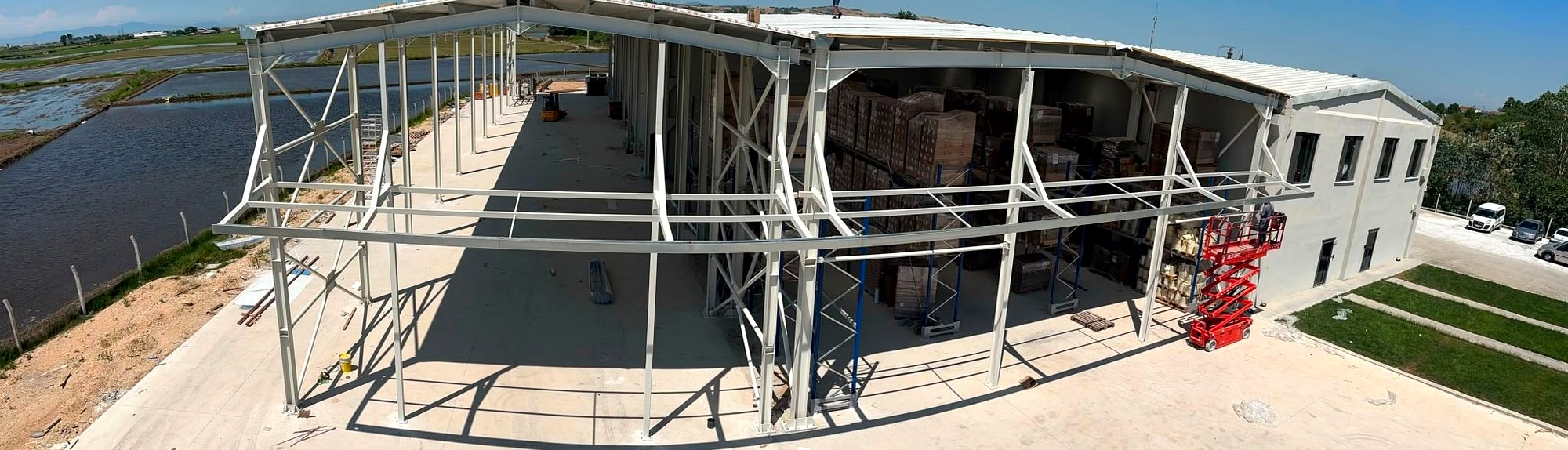

Yeni depo, mevcut prefabrik binaya tam yaklaşım sağlanarak konumlandı; yağmur suyu prefabrik yapının kendi deresine indirildi. Bunun için sahada beton üzerindeki tüm kolon noktalarında ayrı ayrı kot ölçümü yapıldı. Ölçümler, mevcut zeminin her noktada aynı kotta olmadığını gösterdi: kolonların hiçbiri aynı boyda değildi. Bina rölevesi bu farklara göre çıkarıldı ve her kolon kendi boyunda imal edildi. Sonuç: sahada hiçbir tadilat yapılmadan montaj tamamlandı.
Sahadan
Büyütmek için fotoğrafa tıklayın.
İşin kapsamı ve süreç
Projelendirme, mevcut prefabrik binanın rölevesiyle başladı. Kolon noktalarının kotları tek tek ölçüldü; çıkan farklar imalat resimlerine işlendi. Bu aşama atlanırsa atölyede üretilen kolonlar sahada oturmaz ve kesme, ekleme, ilave plaka gibi işler gündeme gelir. Biz bu işleri sahaya hiç taşımamayı tercih ediyoruz.

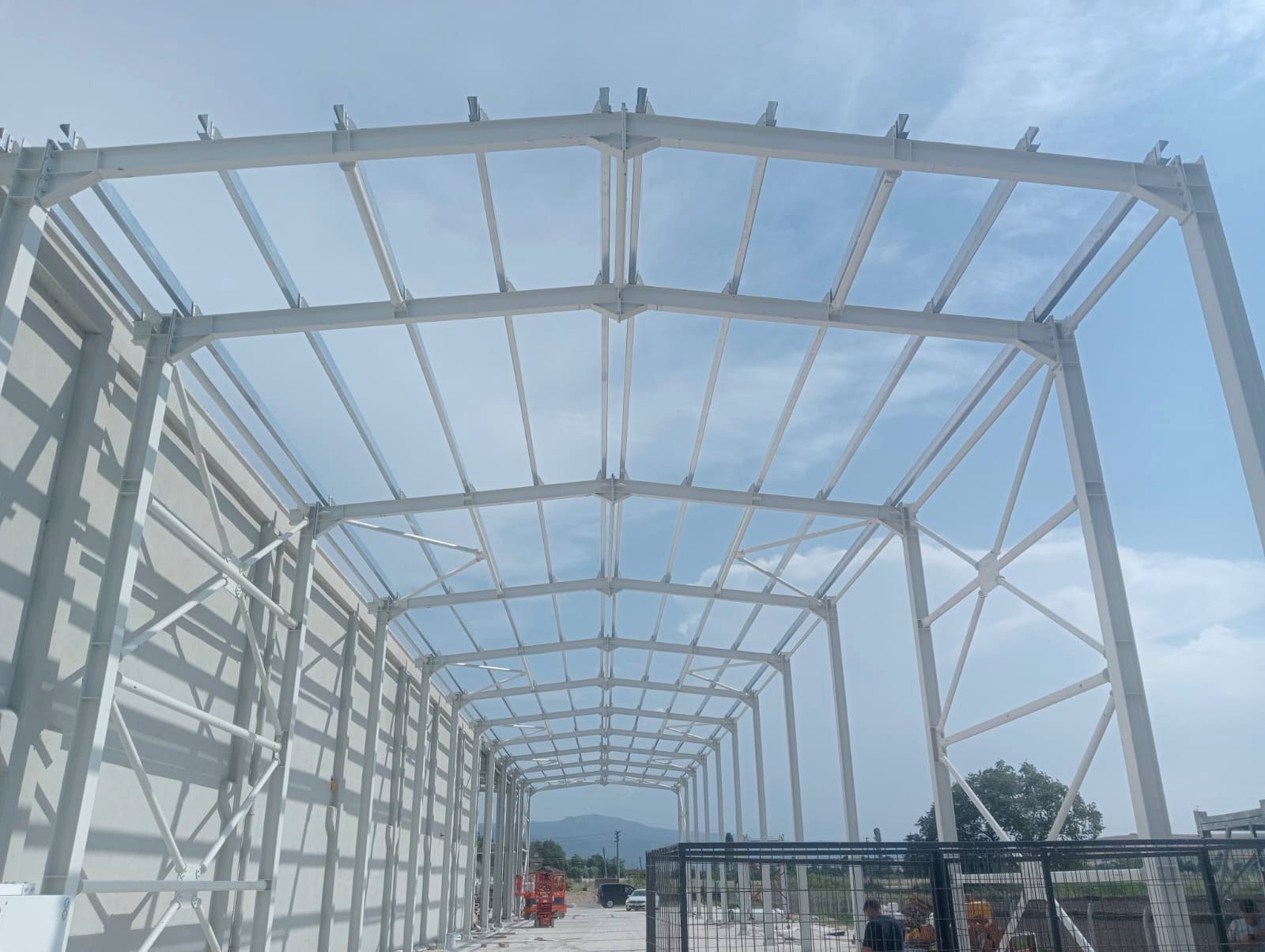

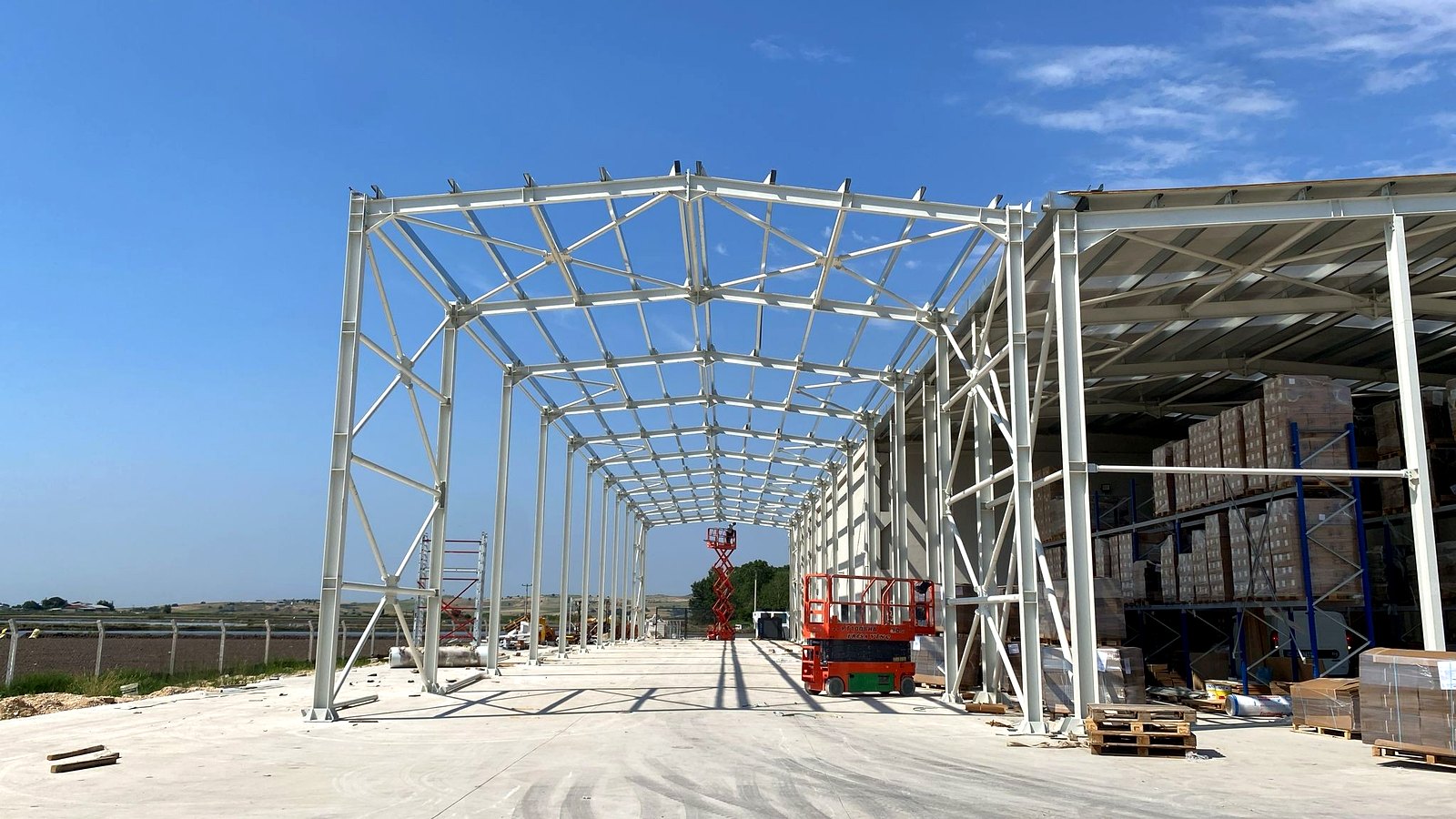

Taşıyıcı sistem atölyemizde 25 günde imal edildi. Her poz numaralandırılarak sevk edildi; kolonlar kendi kotuna göre farklı boylarda üretildi.

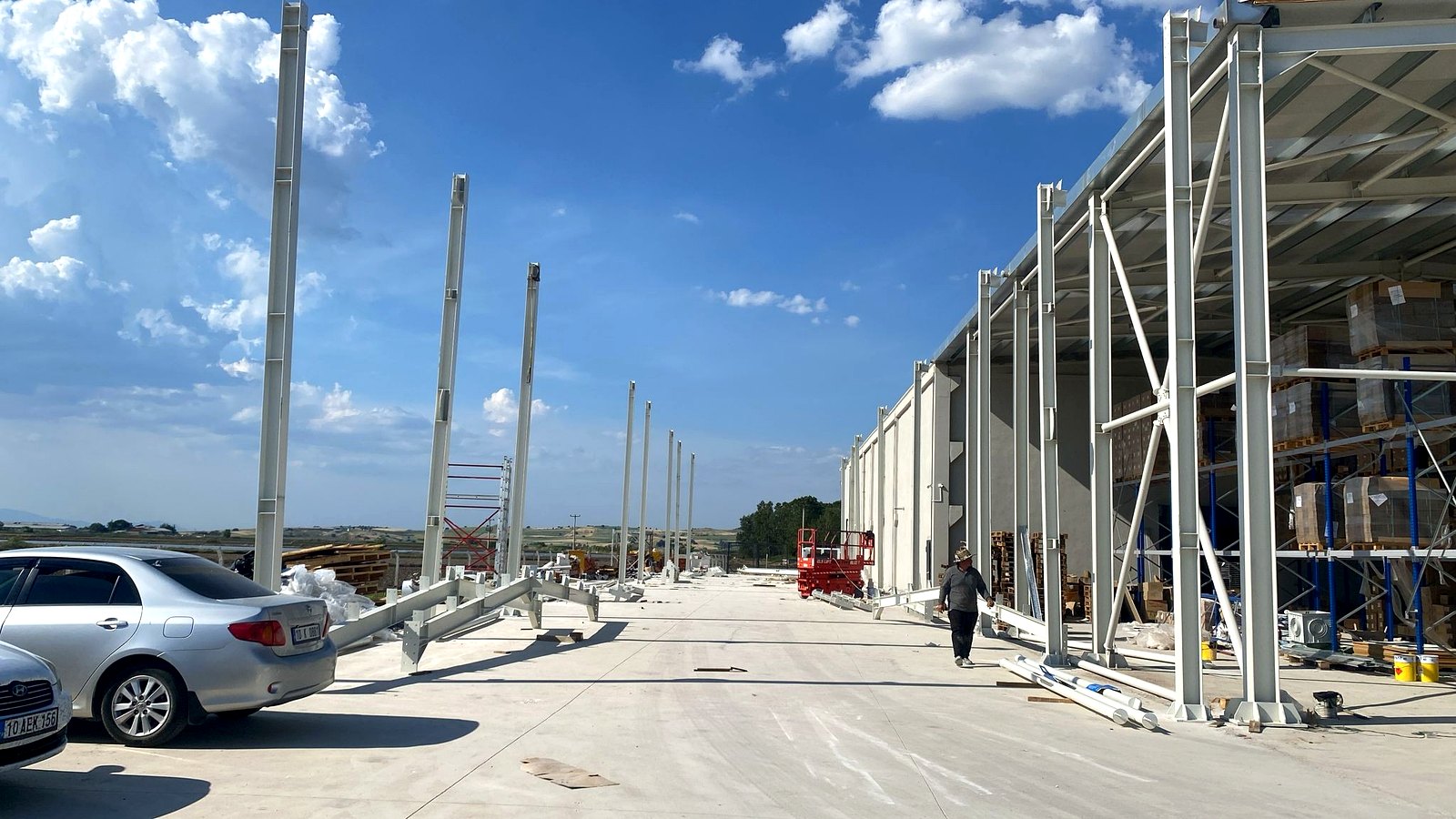

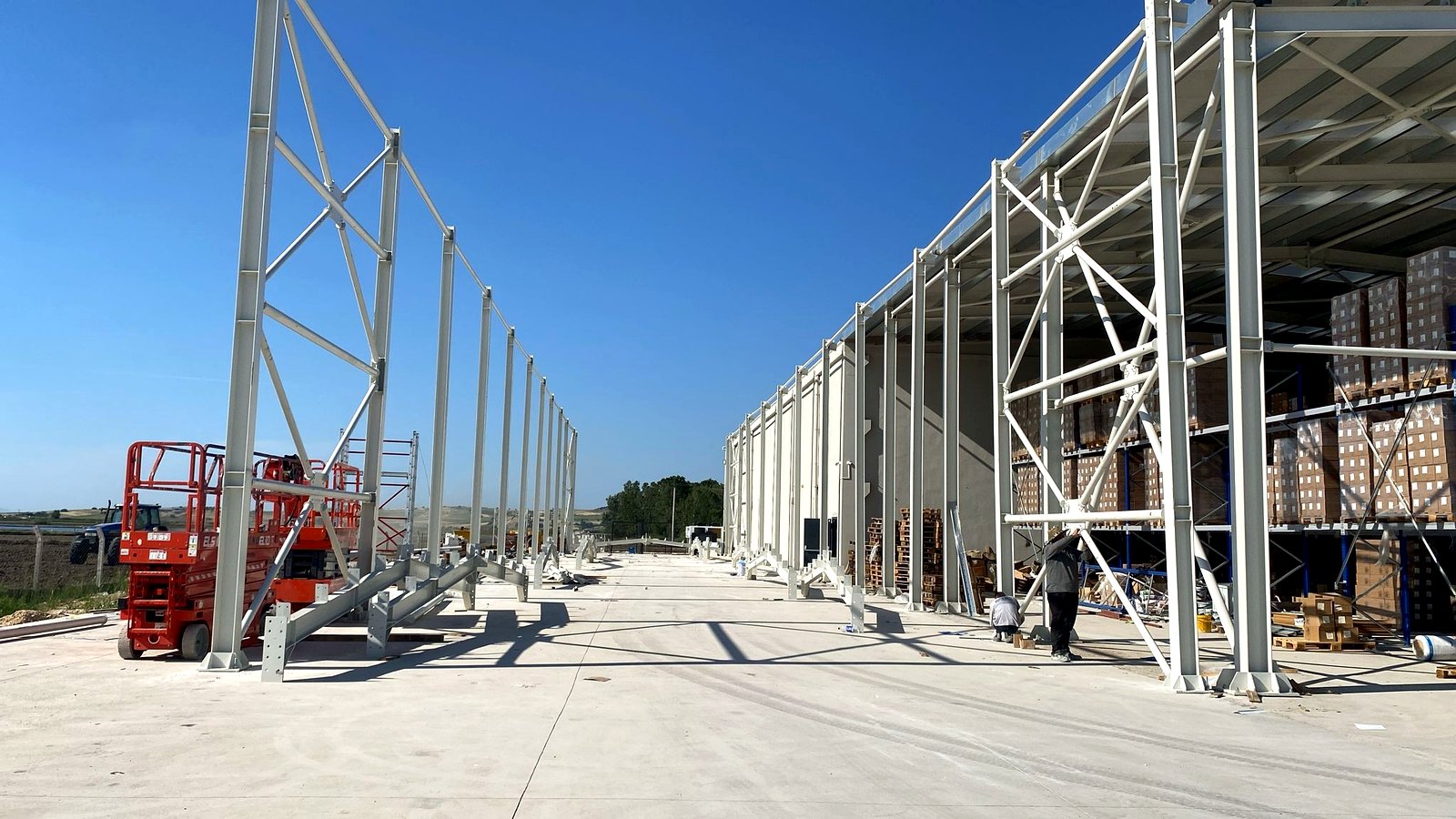

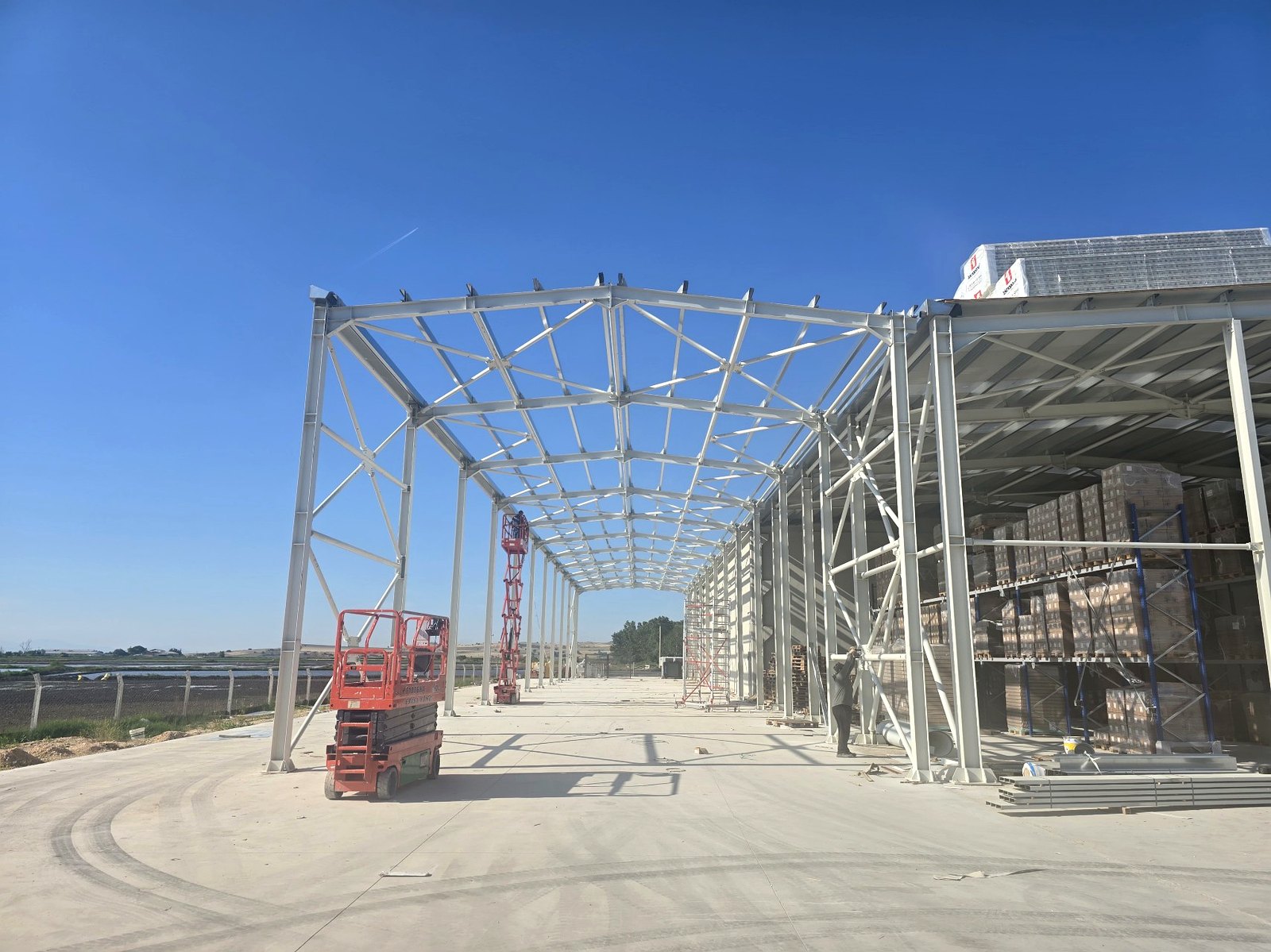

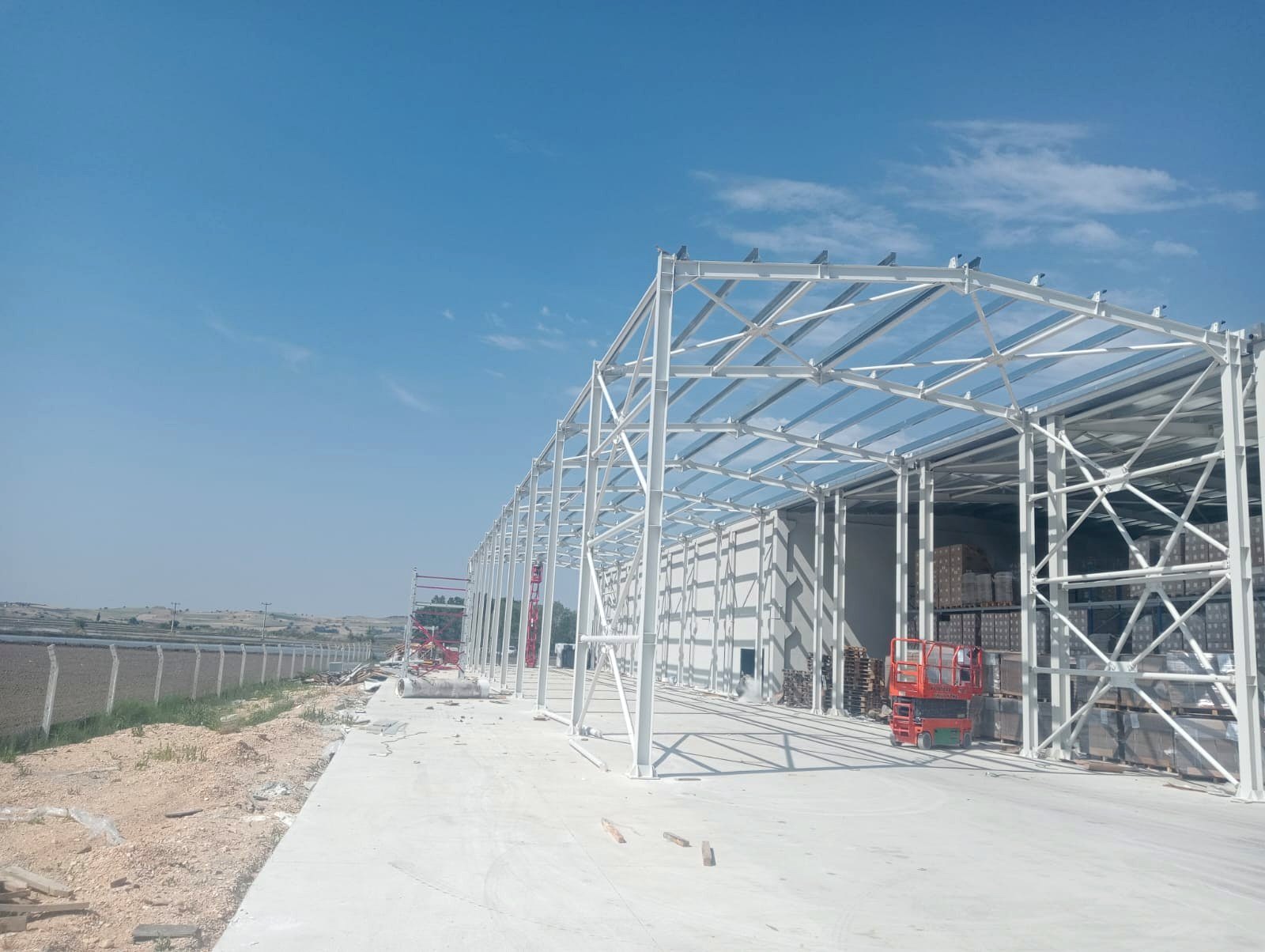

Saha montajı 10 günde tamamlandı. 650 m² kapalı alan ve 7,80 m serbest yükseklikteki yapı, montaj süresince mevcut binanın kullanımını durdurmadı.
Soğuk hava deposunda taşıyıcı sistem
Soğuk hava deposu, çelik yapı açısından sıradan bir depodan iki noktada ayrılır. Birincisi, panel ve yalıtım kalınlığı nedeniyle çatı ve cephede taşınacak ölü yükün artmasıdır. İkincisi, iç ortamla dış ortam arasındaki sıcaklık farkının yapı elemanlarında boyutsal değişim yaratmasıdır. Kolon aksı ve birleşim detayları bu iki etkiye göre kurgulanır.
Korozyon koruması ve yüzey
Yüzey koruması endüstriyel boya sistemiyle sağlandı. Boya, imalat bittikten sonra atölyede uygulandı; sahaya boyalı parça gitti. Gıda tesislerinde bu tercih, sahada boya kokusu ve kuruma süresi gibi kalemleri işletme takviminden çıkarır.
Çelik yoğunluğu
650 m² kapalı alan için 32,5 ton çelik kullanıldı; metrekareye 50 kg düşüyor. Bu değer, 7,80 m serbest yükseklik ve soğuk hava deposunun getirdiği ek kaplama yüküyle birlikte değerlendirilmelidir. Aynı alanı daha düşük yükseklikte ve normal depo yüküyle çözmek daha az çelikle mümkündür.
Sık sorulan sorular
Mevcut bir binanın yanına ek yapı yaparken en kritik aşama hangisi?
Röleve. Bu projede beton üzerindeki tüm kolon noktalarında ayrı ayrı kot ölçümü yaptık ve hiçbir kolonun aynı boyda olmadığını gördük. Ölçüm yapılmadan üretilen kolonlar sahada oturmaz; kesme ve ekleme işleri başlar. Röleve doğru alınırsa montaj tadilatsız biter.
İki bina birleşiminde yağmur suyu nasıl çözülür?
Bu işte yeni çatının suyunu mevcut prefabrik binanın kendi deresine indirdik. Bunun için iki yapı arasında tam yaklaşım sağlandı ve kot ilişkisi projede önceden kuruldu. Sahada çözülmeye çalışılan birleşim detayları, yıllar sonra iç mekânda su sızıntısı olarak geri döner.
Soğuk hava deposu çeliği normal depodan farklı mı hesaplanır?
Evet. Panel ve yalıtım kalınlığı çatı ve cephede ölü yükü artırır; ayrıca iç ve dış ortam arasındaki sıcaklık farkı yapı elemanlarında boyutsal değişim yaratır. Kolon aksı ve birleşim detayları bu iki etki dikkate alınarak kurgulanır.
Bu ölçekte bir çelik depo ne kadar sürede tamamlanır?
Bu projede atölye imalatı 25 gün, saha montajı 10 gün sürdü. Süreler yalnızca çelik işine aittir; temel, kaplama ve soğutma tesisatı dâhil değildir. Sahanın çelik montajına hazır hâle gelme tarihi genellikle toplam takvimi belirleyen kalemdir.
Montaj sırasında mevcut tesis çalışmaya devam edebilir mi?
Bu projede devam etti. İmalatın atölyede bitmesi, sahadaki işi kaldırma ve birleştirmeye indirir; kesim ve kaynak gürültüsü ile toz sahaya taşınmaz. Gıda tesislerinde bu, üretimi durdurmadan çalışabilmek anlamına gelir.
Bu proje kime örnek olur?
Mevcut tesisinin yanına soğuk hava deposu, ambar veya ek üretim alanı eklemek isteyen gıda ve tarım işletmeleri için doğrudan örnektir. Özellikle mevcut binaya bitişik yapılacak eklerde, röleve ve kot ölçümünün ne kadar belirleyici olduğunu gösterir.
Manyas (Balıkesir) sahasında yürütülen bu iş gibi projeleri çelik depo ve fabrika binası başlıklarında ayrıntılı anlatıyoruz.
