BlackGreen – Kaba-İnce Betonarme Kompozit Döşeme işinde çelik yapı kurgusunu, sahanın kısıtlarına göre oluşturduk. Faal tesis içinde yapılan işlerde montaj penceresi dar, vinç manevra alanı sınırlıdır; bu koşullarda ön imalatın atölyede tamamlanmış olması sahadaki süreyi ve riski azaltır.
Statik hesaplar güncel deprem yönetmeliğine göre yapıldı ve yapının süneklik düzeyi tanımlandı. Hesap ve detay çizim süreci çelik yapı projelendirme hizmetimiz kapsamındadır.
Proje künyesi
| Yapı tipi | Çelik Bina |
|---|---|
| Yıl | 2018 |
| Konum | Balıkesir / Gönen |
| İşveren / ana yüklenici | BlackGreen |
| Çelik tonajı | 45 ton |
| Kat adedi | 1 |
| Saha montaj süresi | 25 gün |
| Çatı kaplaması | 40 mm sandviç panel |
| Cephe kaplaması | 40 mm sandviç panel |
| Yüzey koruma | Epoksi boya |
| Birleşim tipi | Cıvatalı |
Bu projede çözdüğümüz asıl mesele
Üretim devam ederken röleveler alınarak sahada sistematik bir montaj yapıldı.

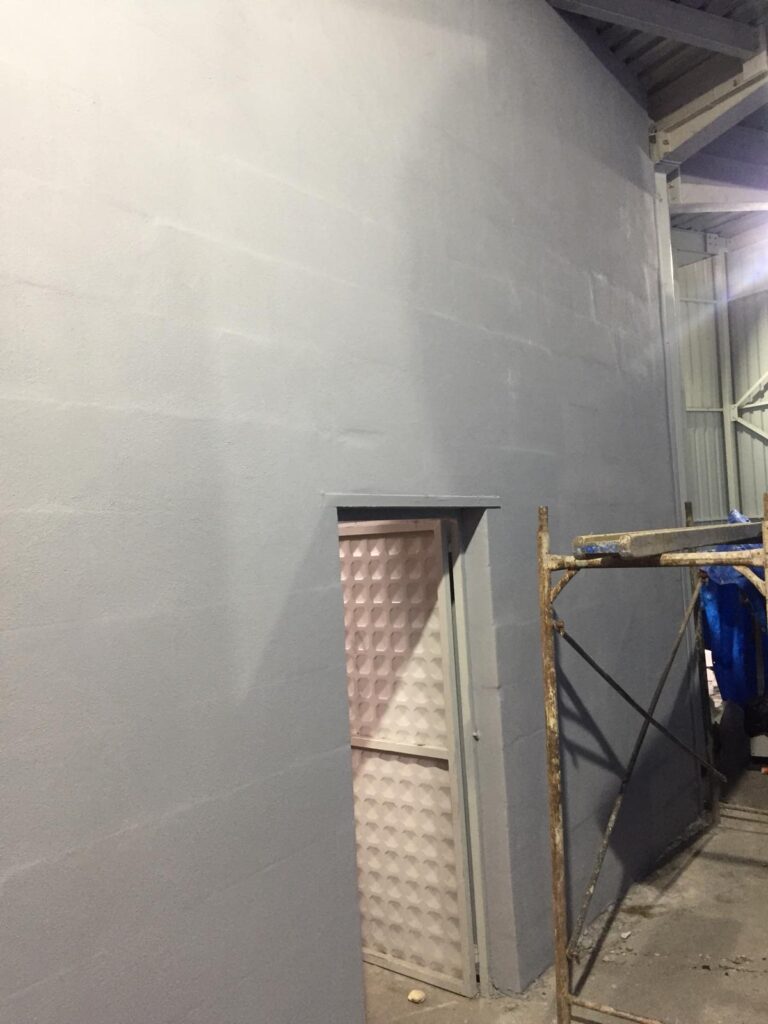

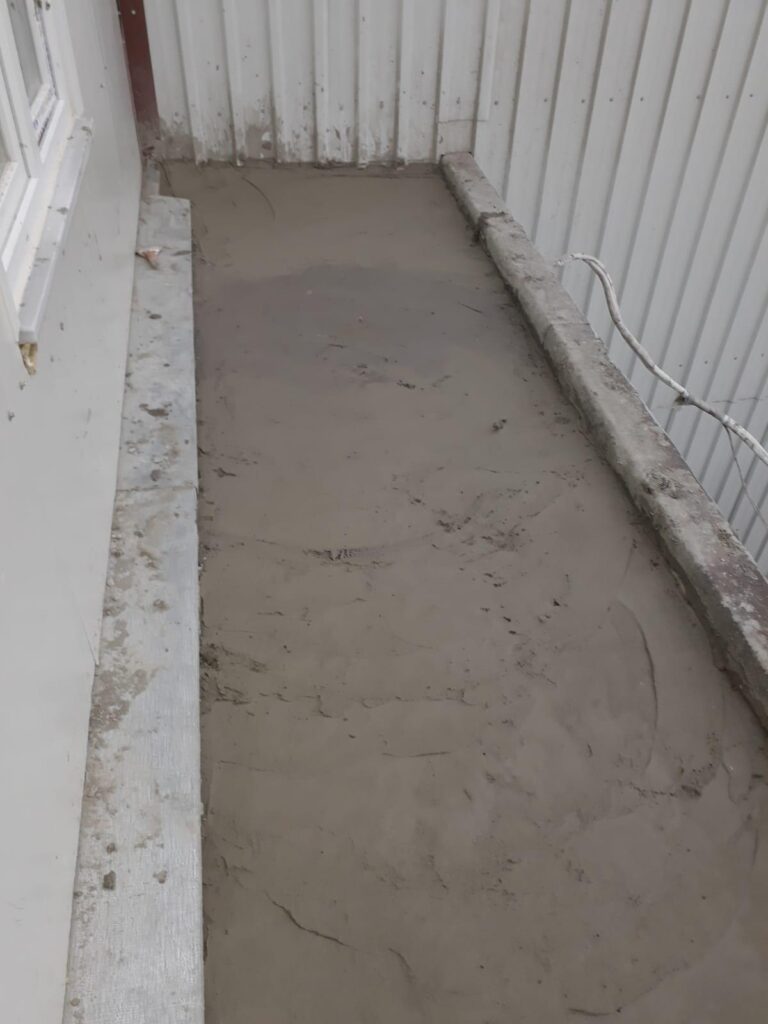

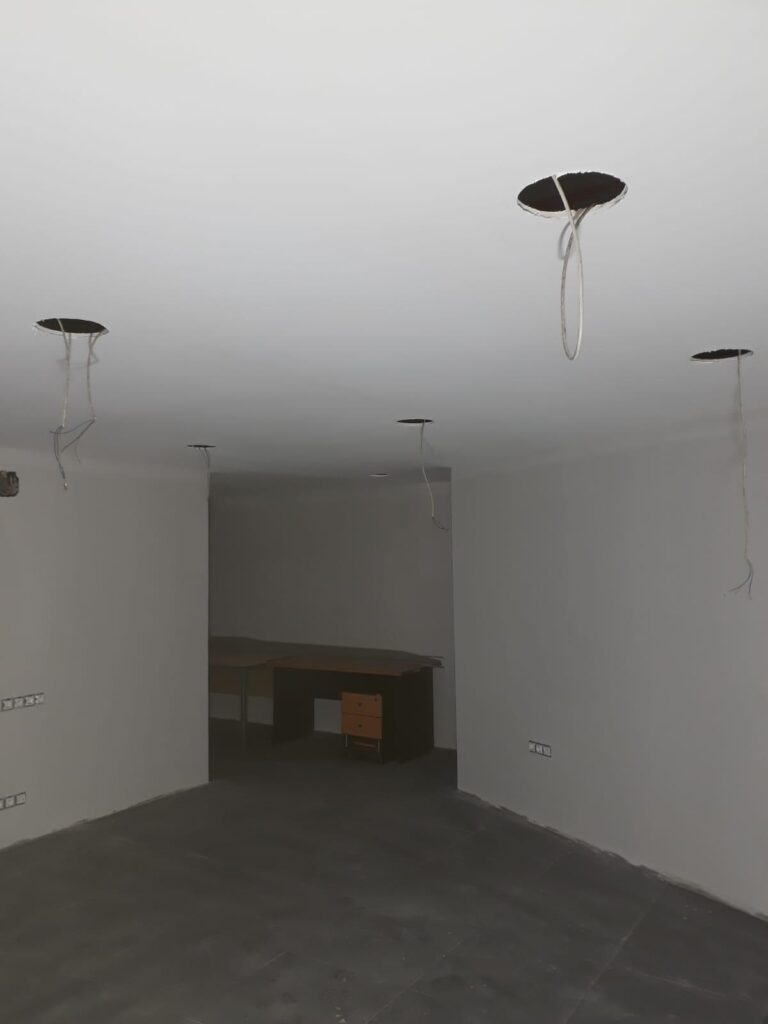

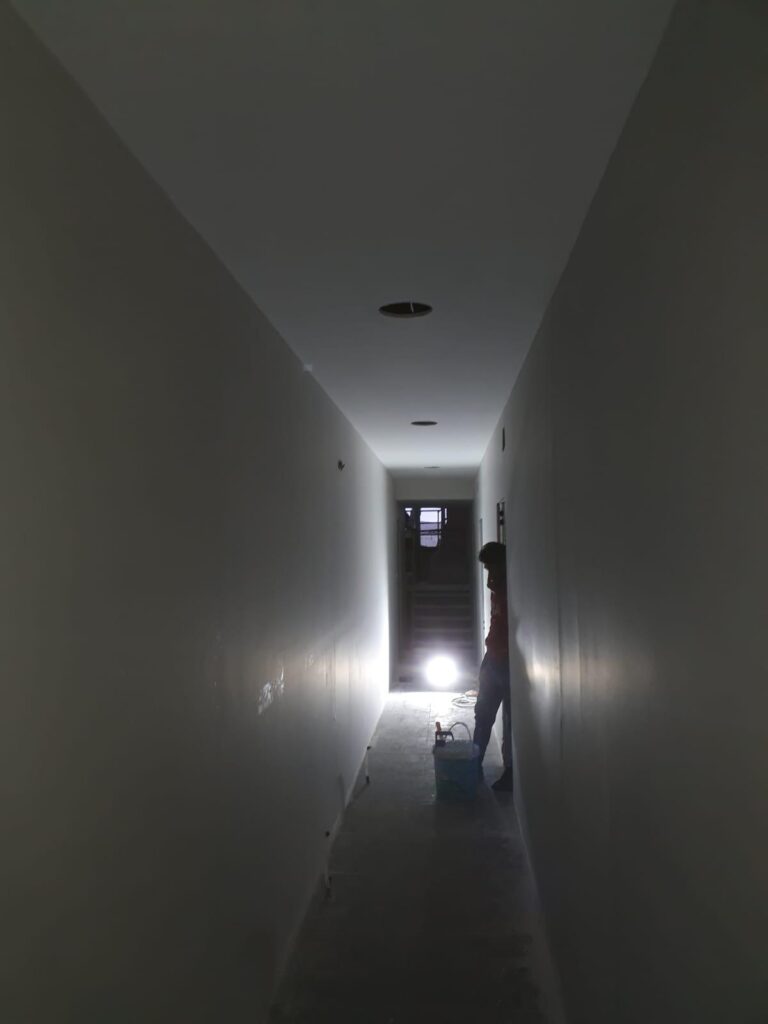

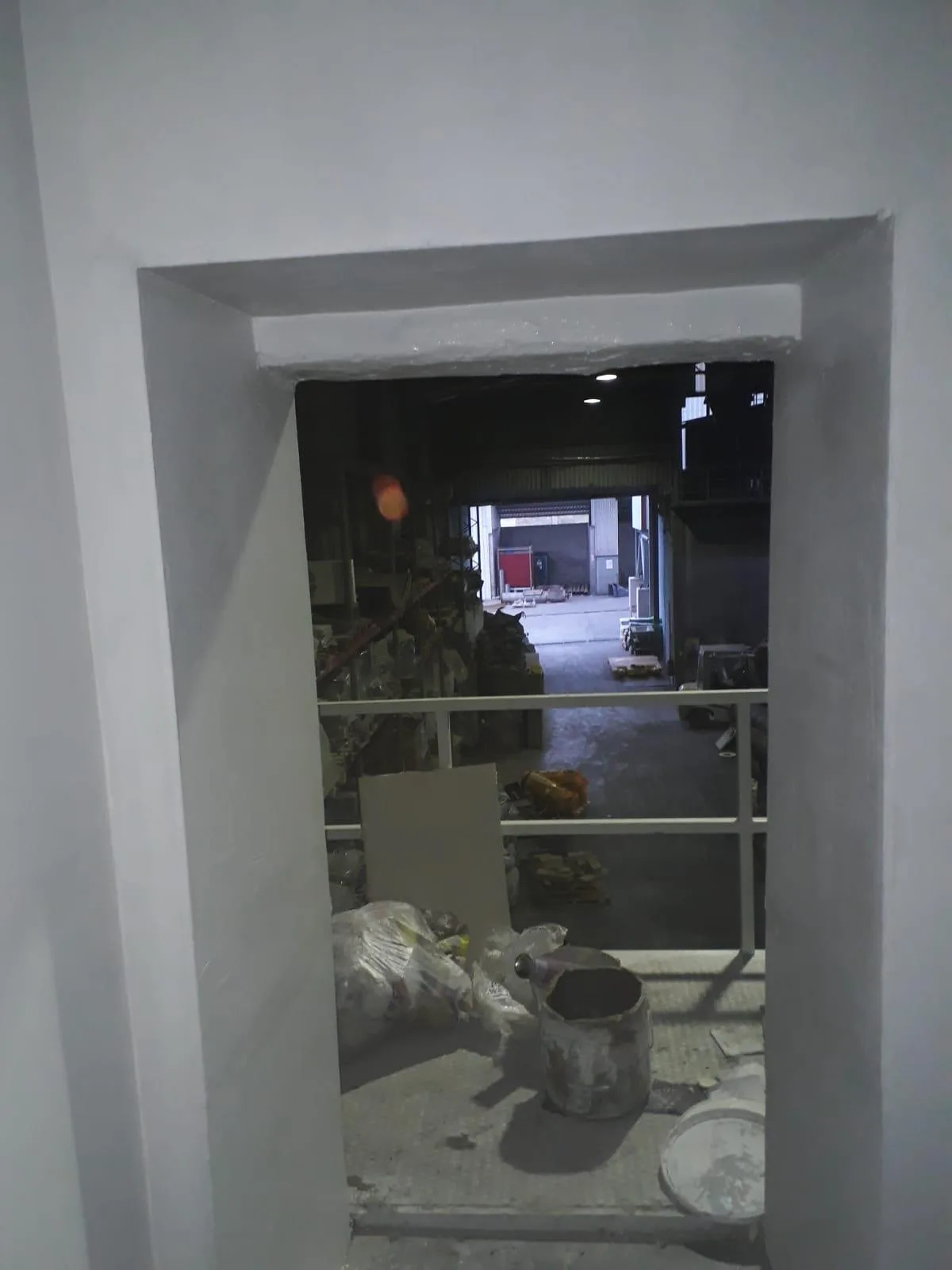

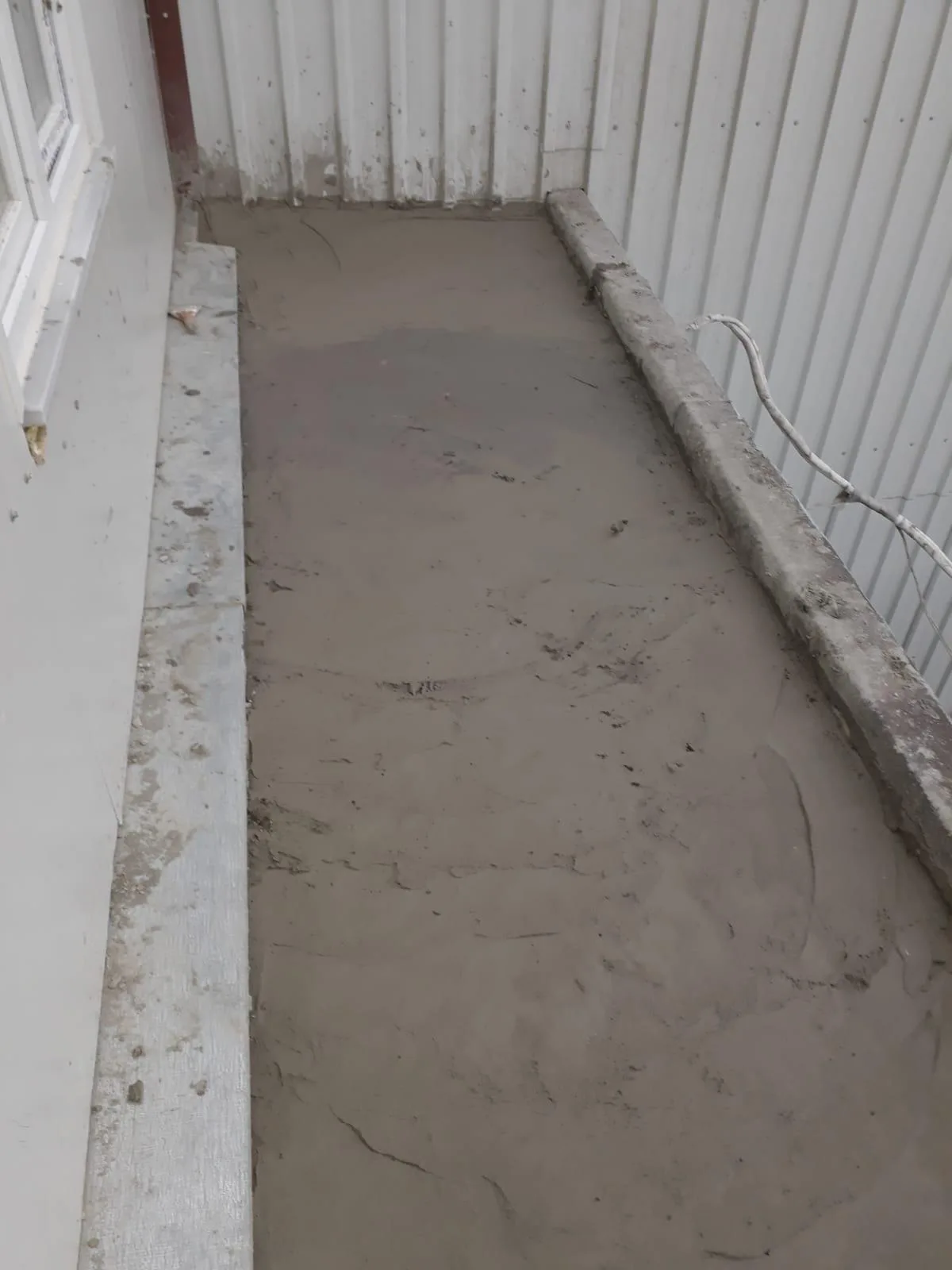

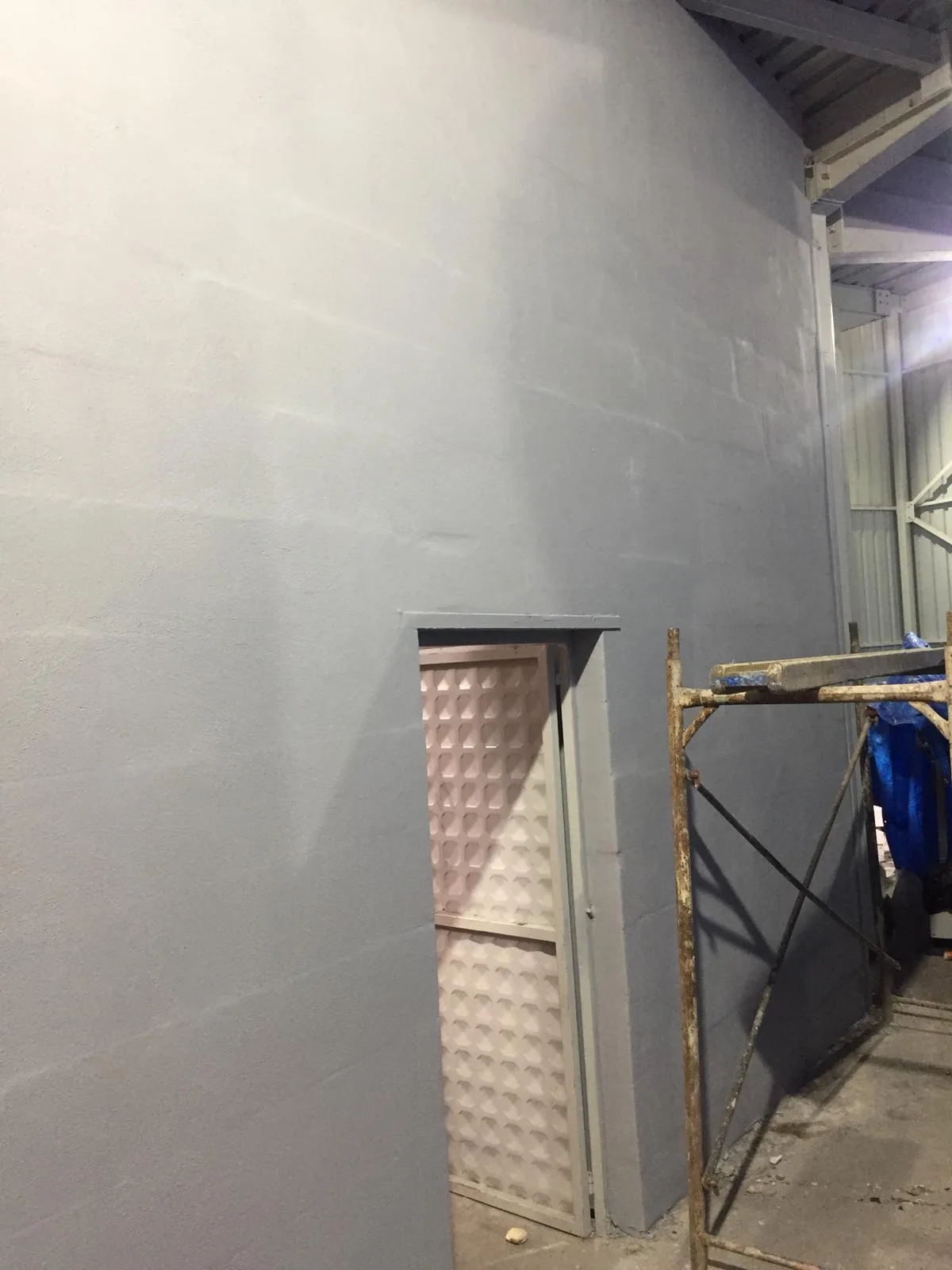

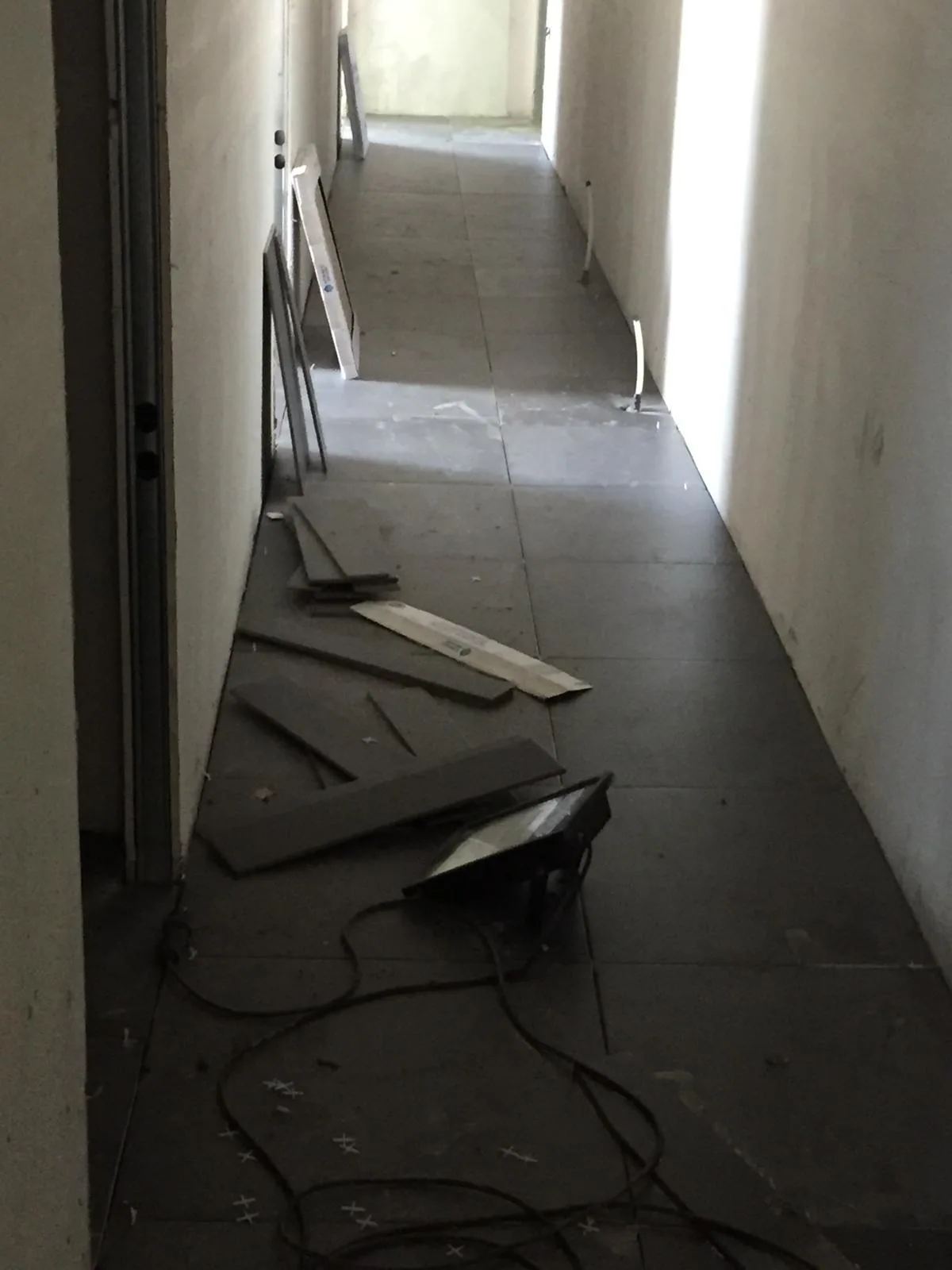

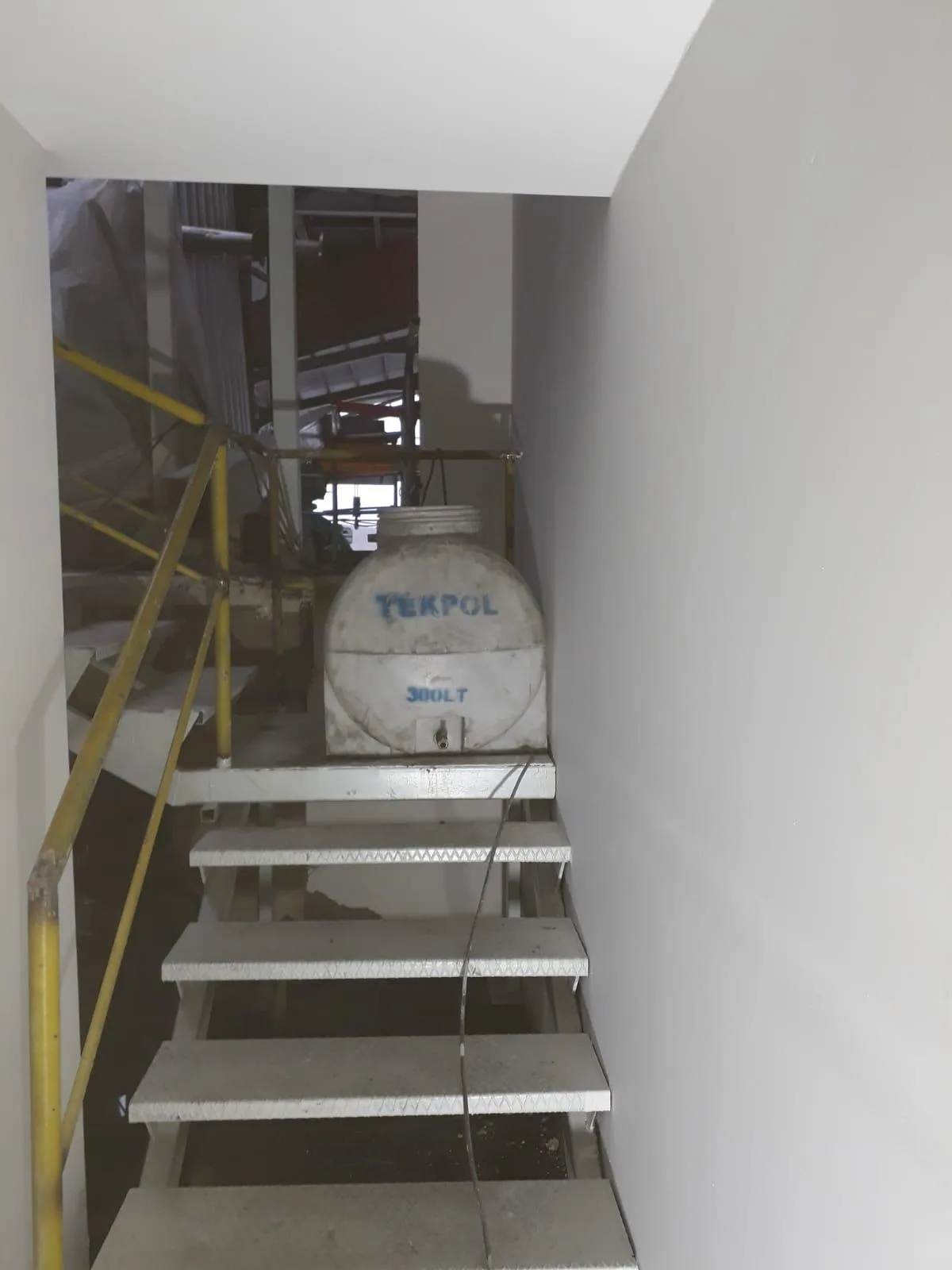

Sahadan
Büyütmek için fotoğrafa tıklayın.
İşin kapsamı ve süreç
Mevcut bir üretim tesisinin içinde, +3,00 m kotunda yaklaşık 70 m² asma kat kuruldu ve üzerine yeni bir ofis alanı oluşturuldu. Ofis, çatısı ve cephesiyle birlikte tamamlandı; ayrıca üretim alanına ilave imalatlar yapıldı.
Asma kat döşemesi betonarme kompozit döşeme olarak çözüldü. Kompozit döşemede trapez sac hem beton dökümü sırasında kalıp görevi görür hem de sertleştikten sonra betonla birlikte çalışarak çekme donatısının bir bölümünü üstlenir. Sonuç, aynı yükü daha ince bir döşeme kalınlığıyla taşıyan bir kesittir.
Faal bir üretim alanının içine asma kat kurmanın belirleyici kısıtı yükseklik bütçesidir: aşağıda çalışma yüksekliği, yukarıda ofis yüksekliği ve arada döşeme kalınlığı aynı toplam içinde sığmak zorundadır. Kompozit döşemenin tercih edilme nedeni de budur — kazanılan her santimetre, altta veya üstte kullanılabilir yüksekliğe dönüşür.
Toplam 7 ton çelik kullanıldı; saha montajı 25 gün sürdü. Çatı ve cephede 40 mm sandviç panel, birleşimlerde cıvata, yüzeyde epoksi boya uygulandı. Benzer işlerimiz için çelik platform imalatı sayfamıza bakabilirsiniz.
Korozyon koruması ve yüzey
Yüzey koruması epoksi esaslı boya sistemiyle yapıldı. Epoksi, mekanik ve kimyasal dayanımı yüksek bir astar/son kat sistemidir; kapalı hacimlerde ve kimyasal temasın söz konusu olduğu bölgelerde iyi sonuç verir.
Birleşimler ve tonaj
Birleşimler cıvatalı olarak tasarlandı. Kaynağın atölyeye, montajın sahaya bırakılması hem kalite kontrolünü kolaylaştırır hem de sahadaki iş güvenliği risklerini azaltır; yüksek mukavemetli cıvatalarda tork değerleri kayıt altına alınır. Projede toplam 45 ton çelik kullanıldı. Tonaj tek başına bir kalite göstergesi değildir; belirleyici olan, aynı yükü hangi kesitlerle ve hangi sistem kurgusuyla taşıdığınızdır.
Bu projede belirleyici olan teknik konular
Mevcut yapıya bağlanma
İki farklı yapının birleştiği yer, çelik yapılarda su sızdırma riskinin en yüksek olduğu noktadır. Mevcut binaya bitişik imalatlarda çatı ve alın cephe bağlantıları, üretim durmadan alınan rölevelere göre detaylandırılır. Betonarme kolon ve kirişlerin gerçek konumu projeye birebir aktarılmadan üretilen çelik, sahada zorlanarak monte edilir; bu da tasarımda öngörülmeyen gerilmeler doğurur.
Yüzey koruma tercihi
Koruyucu boyanın ömrünü boyanın kendisinden çok altındaki yüzey hazırlığı belirler. Haddeleme tufalı temizlenmezse boya sağlam bir yüzeye değil kopmaya hazır bir kabuğa tutunur. Nem ve yıkama etkisi bulunan ortamlarda tek kat endüstriyel boya yerine epoksi tercih edilir; kontrol edilmesi gereken büyüklük kat sayısı değil toplam kuru film kalınlığıdır.
Cıvatalı birleşim ne kazandırır?
Bulonlu birleşimler montaj hızı ve denetlenebilirlik açısından üstündür: birleşim gözle ve torkla denetlenebilirken saha kaynağı ancak muayene ekipmanıyla denetlenir. Yüksek dayanımlı bulonlarda kritik konu, öngörülen ön germe kuvvetinin gerçekten uygulanmasıdır; bu nedenle tork değerleri ve sıkma sırası kayıt altına alınır.
Sık sorulan sorular
Bu ölçekte bir çelik bina ne kadar sürede tamamlanır?
Bu projede saha montajı 25 iş günü sürdü. Süreyi belirleyen şey çoğunlukla çelik miktarı değil, sahanın hazır olup olmadığıdır: ankraj kotları doğruysa ve vinç çalışacak alan boşsa montaj kesintisiz ilerler. Ölçü alma ve projelendirme bu sürenin dışındadır ve işin karmaşıklığına göre değişir.
Bu işi Balıkesir dışında da yapıyor musunuz?
Evet. Atölyemiz Balıkesir Gönen’de; imalatı burada yapıp montaj ekibimizle sahaya gidiyoruz. Bugüne kadar Marmara, Ege, İç Anadolu, Karadeniz ve Doğu Anadolu’da; ayrıca Mısır ve Gana’da iş teslim ettik. Mesafe, nakliye planlaması ve montaj süresi dışında işin kurgusunu değiştirmiyor.
Ağır sanayi ortamında çeliğin ömrü ne kadar?
Ömür, malzemeden çok yüzey koruma sistemine ve bakım periyoduna bağlıdır. Doğru sınıfta boya sistemi ve düzenli bakım, ağır ortamda dahi uzun servis ömrü sağlar.
Çelik bina yangına dayanıklı mıdır?
Çelik yanmaz, ancak yüksek sıcaklıkta dayanım kaybeder. Bu nedenle gereken bölgelerde yangına dayanıklı kaplama veya yalıtım uygulanır; gereksinim yapının kullanım sınıfına göre belirlenir.
Faal bir tesiste çelik bina yapılabilir mi?
Yapılabilir. Sahadaki iş süresinin kısa olması, işletmeyi betonarmeye göre çok daha az etkiler. Montaj programı tesis operasyonuyla birlikte planlanır.
Deprem yönetmeliğine uygunluk nasıl sağlanır?
Statik hesaplar güncel yönetmeliğe göre yapılır ve yapının süneklik düzeyi tanımlanır. Bu çalışma çelik yapı projelendirme kapsamındadır.
Güncel hizmet ve projelerimiz ile ilgili sosyal medya Instagram hesabımızı takip edin.
Bu proje kime örnek olur?
Bu iş, benzer bir ihtiyacı olan işletmeler için somut bir referans: 45 ton çelik. Aynı mantıkla kurulan çelik bina işlerimizde de yaklaşım değişmiyor: önce sahanın gerçek ölçüsü alınıyor, sonra taşıyıcı sistem o ölçüye göre kuruluyor. Katalogdan seçilen bir çözümü sahaya uydurmaya çalışmak, çoğu zaman hem daha pahalı hem de daha sorunlu oluyor.
Gönen (Balıkesir) sahasında yürütülen bu iş, atölyemizin bulunduğu Gönen’e yakın bir noktada gerçekleşti. Balıkesir, Bursa, Çanakkale, İstanbul, İzmir, Kocaeli ve Konya başta olmak üzere Türkiye genelinde; ayrıca yurt dışında da proje teslim ediyoruz. İmalat Gönen’deki atölyede yapılıyor, montaj kendi ekibimizle sahada tamamlanıyor.
Benzer bir iş mi var?
Ölçülerinizi ve kullanım amacınızı paylaşın; çözümü birlikte netleştirip fiyat çıkaralım. Projelendirmeden montaja kadar tüm süreci kendi ekibimizle yürütüyoruz.
(0266) 713 00 22Teklif formuBu Projede Verdiğimiz Hizmetler
Benzer bir yapı düşünüyorsanız, bu işin kapsamına giren hizmet sayfalarımız aşağıdadır.
- Çelik Bina — çok katlı çelik taşıyıcı sistem, idari ve sosyal binalar.
- Çelik Yapı — çelik konstrüksiyon yapıların tasarım, imalat ve montaj süreci.
- Projelendirme ve Statik Hesap — statik hesap, imalat resimleri, TBDY 2018 ve ÇYTHYE 2018 uygunluğu.
Tamamladığımız diğer işleri projelerimiz sayfasında görebilir, kendi yapınız için ölçü ve teklif çalışmasını iletişim sayfasından başlatabilirsiniz.
