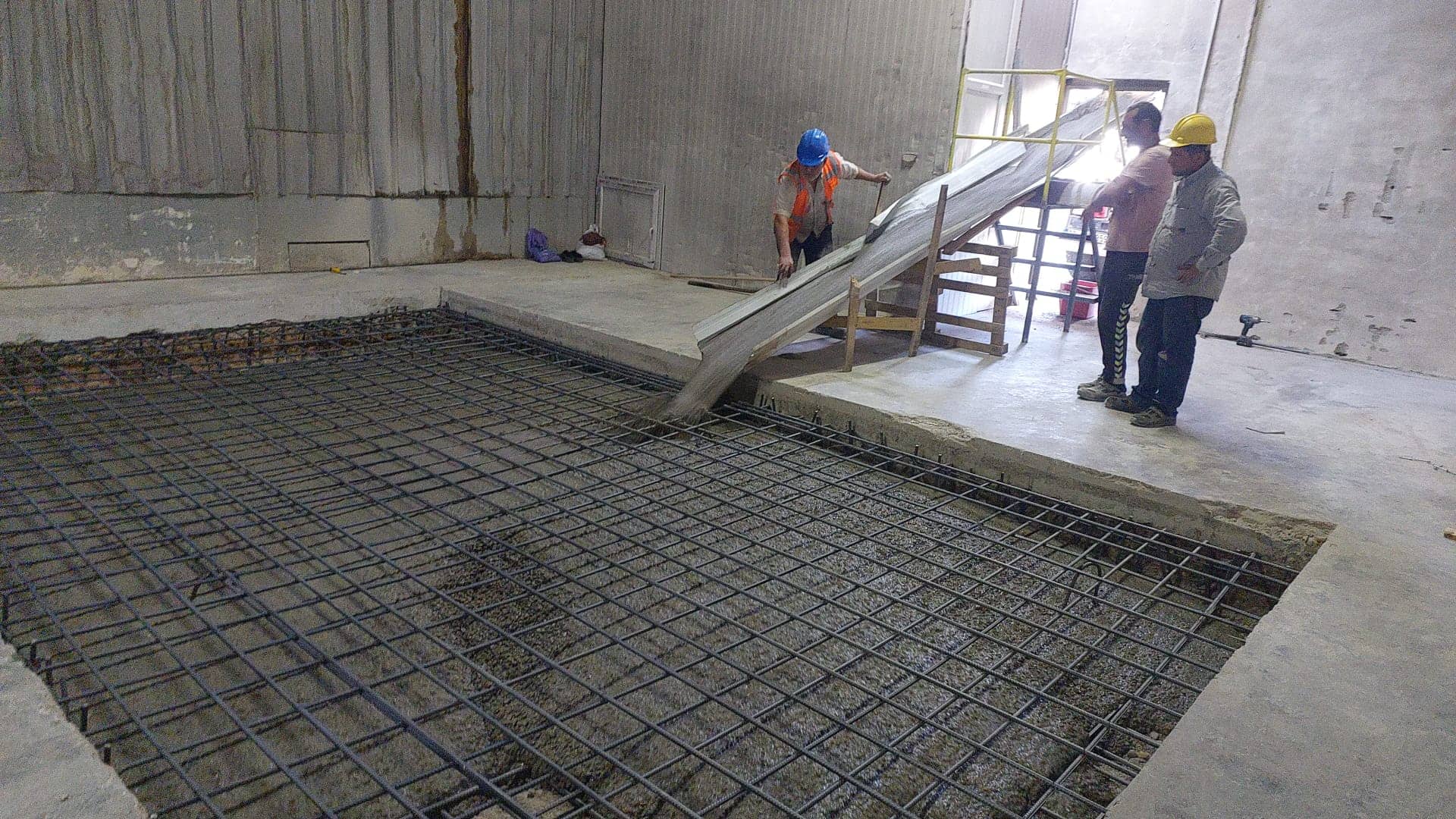

Banvit’in Elazığ Hankendi’deki yem fabrikası için 24 m yüksekliğinde, 4 sahanlıklı yangın kaçış merdivenini projelendirip imal ettik ve monte ettik: toplam 18 ton çelik, CTP ızgara basamak ve döşemeler. Merdiven iki ayrı binanın farklı kotlarına çıkış veriyor; bu yüzden çatıda boşluklar açılarak kolonlar en üst çıkış kotuna kadar uzatıldı. Temel betonarmesi ve yangın kapıları da kapsamımızdaydı; iş anahtar teslim tamamlandı. Ürün ve uygulama seçenekleri için çelik merdiven imalatı sayfamıza bakabilirsiniz.
Basamak yüksekliği, rıht genişliği ve korkuluk yüksekliği bu kriterlere göre kurgulandı. Ürün ve uygulama seçeneklerini çelik merdiven sayfamızda bulabilirsiniz.
Proje künyesi
| Yapı tipi | Merdiven / Korkuluk / Köprü |
|---|---|
| Sahanlık | 4 adet |
| Basamak / döşeme | CTP ızgara |
| Yıl | 2024 |
| Konum | Elazığ / Hankendi |
| İşveren / ana yüklenici | Banvit |
| Çelik tonajı | 18 ton |
| Kat adedi | 3 |
| Atölye imalat süresi | 14 gün |
| Saha montaj süresi | 6 gün |
| Yüzey koruma | Poliüretan boya |
| Birleşim tipi | Cıvatalı |
Bu projede çözdüğümüz asıl mesele

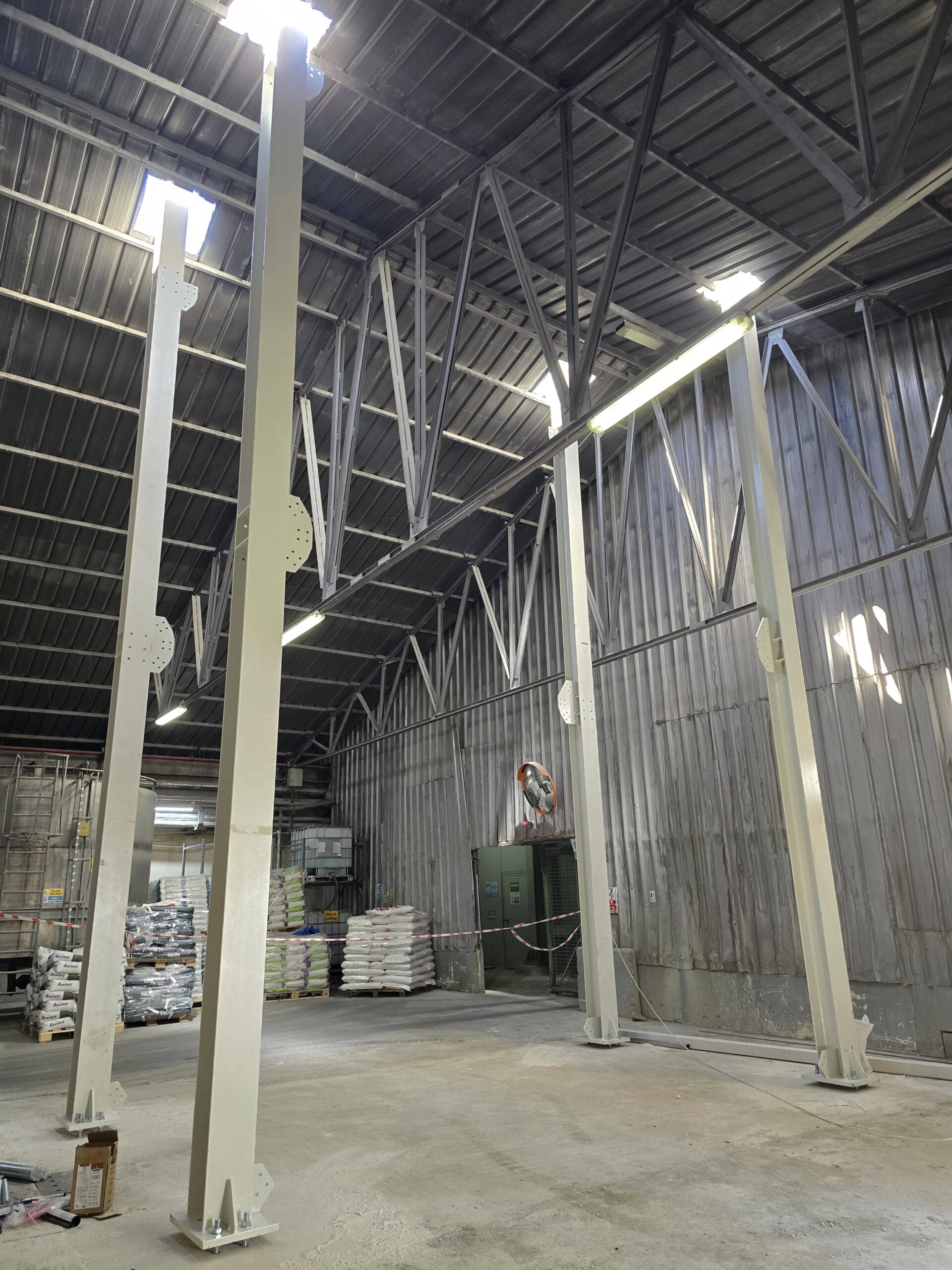

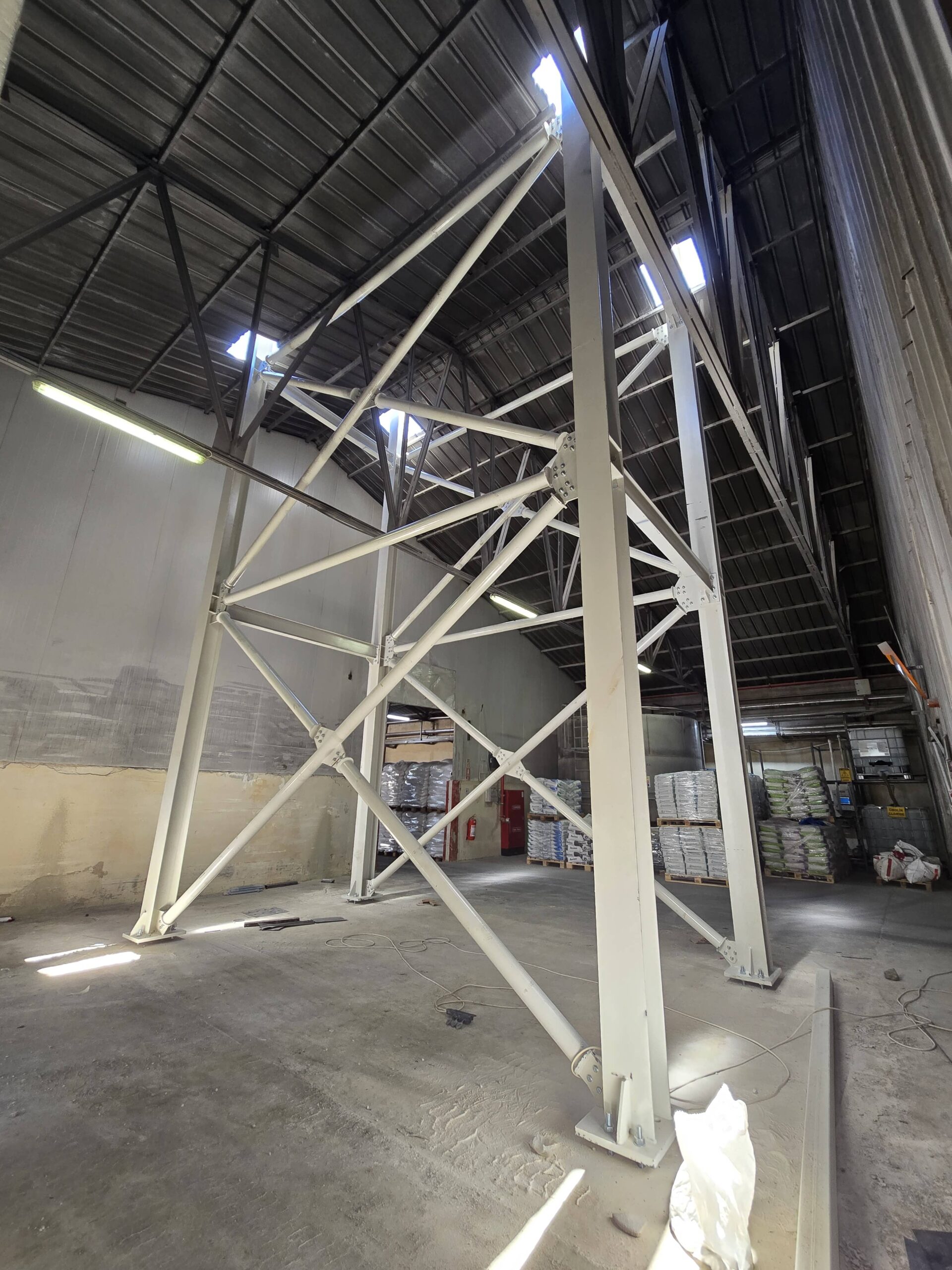

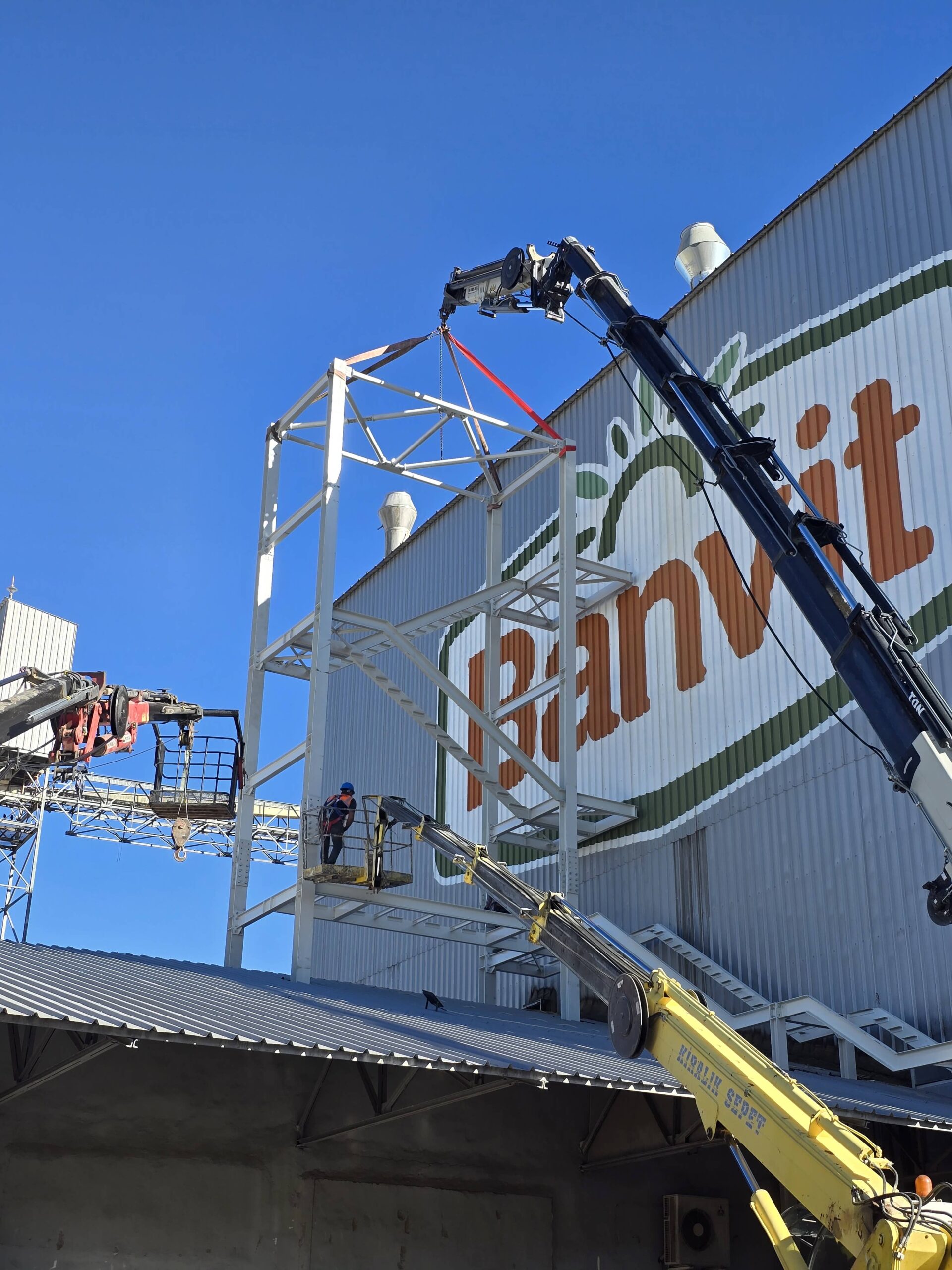

Farklı 2 bina ve çatı içlerinden kot ve ölçümler alınmaya çalışıldı. Çatıda gerekli boşluklar açılarak kolonlar bu kotlardan en üst çıkış noktasına kadar uzatıldı. Çok uzak ve yüksek mesafede yüksek tonajlı makineler ile çalışarak işlem tamamlandı.

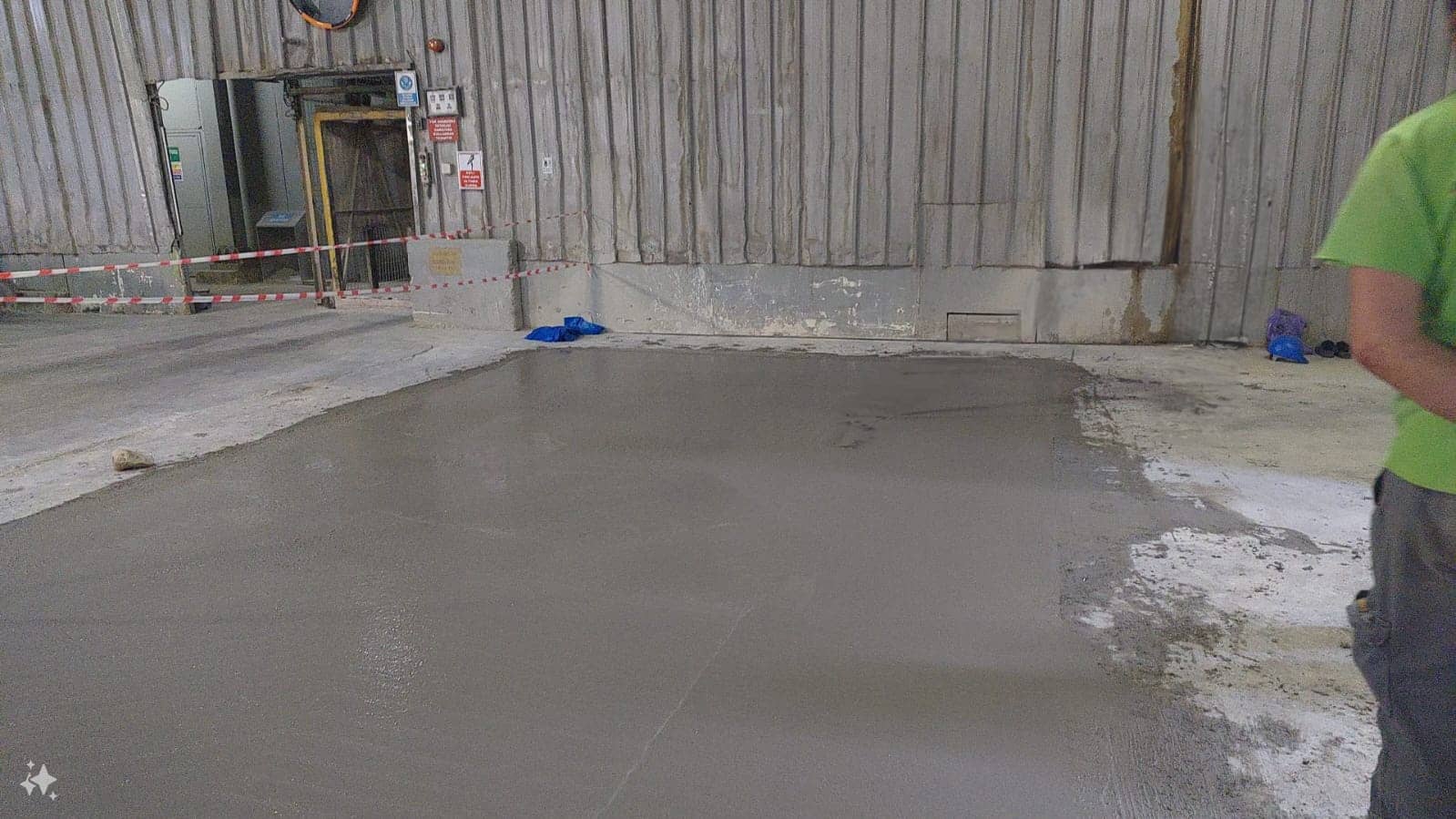

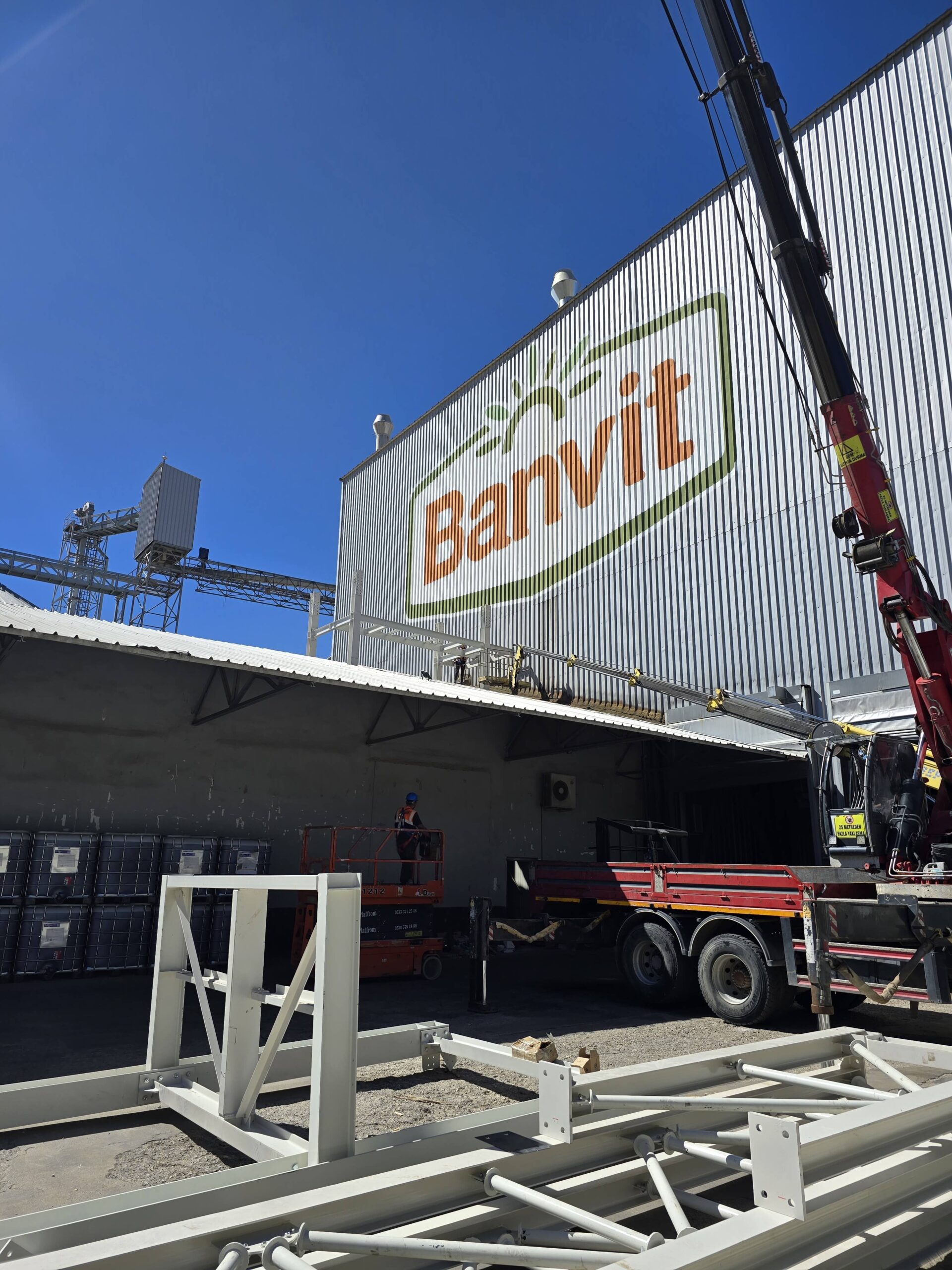

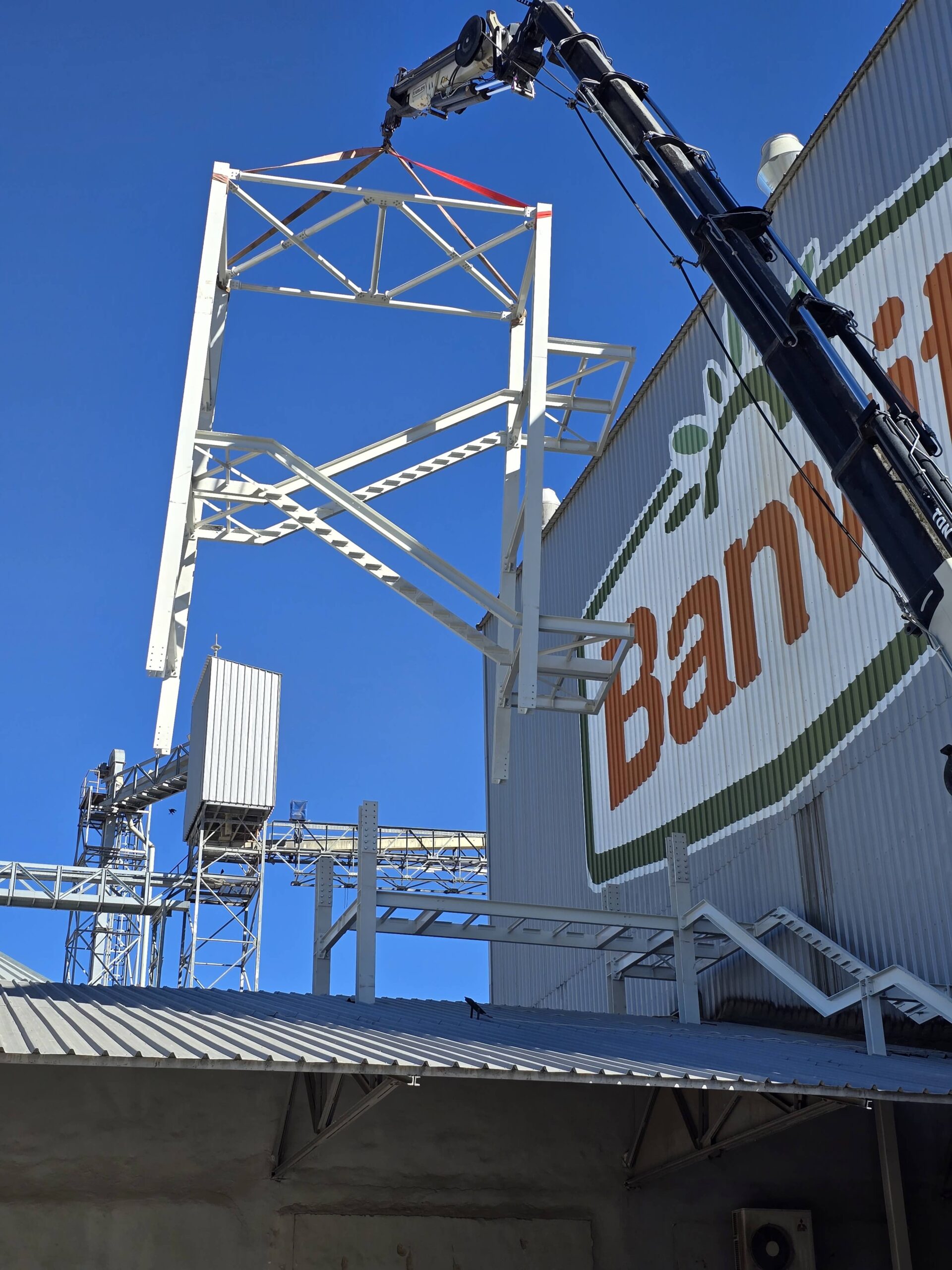

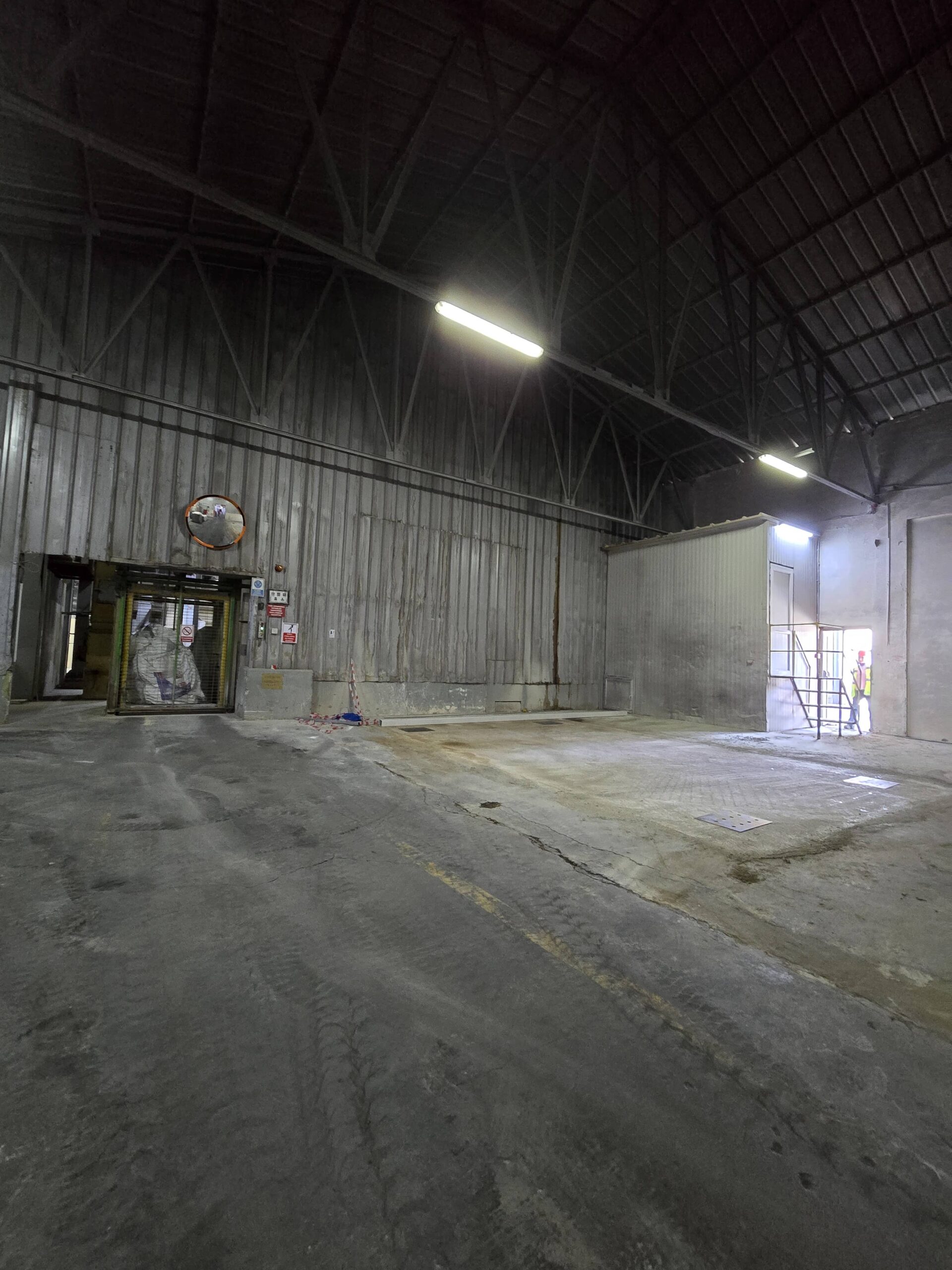

Sahadan
Büyütmek için fotoğrafa tıklayın.
İşin kapsamı ve süreç
Banvit’in Elazığ Hankendi’deki yem fabrikası için 24 m yüksekliğinde, 4 sahanlıklı yangın kaçış merdiveni. Toplam 18 ton çelik.
Sahanlık kotlarını fabrika katları belirledi: kaçış merdiveni, hizmet ettiği her kattan çıkış alabilmek zorundadır; sahanlıklar kat kotlarına oturur, basamak aralıkları da bu kotlar arasındaki mesafeye göre bölünür. Yani merdivenin geometrisi serbest bir tasarım değil, binanın kat düzeninin sonucudur.
Tüm basamak ve döşemeler CTP ızgara olarak yapıldı. Cam takviyeli polyester ızgara, çelik ızgaraya göre korozyona uğramaz ve ıslak yüzeyde kaymaz özelliğini korur — yem tesislerinde toz, nem ve yıkama suyunun bir arada bulunduğu dış merdivenlerde belirgin bir avantajdır.
Kolon, kiriş ve basamakların tamamı parça parça ve poz numaralı imal edildi. Bandırma’daki atölyemizde 14 günde üretilen 18 ton çelik, Elazığ’a sevk edilip sahada 6 günde monte edildi. Bu sürenin yakalanmasını sağlayan şey pozlamadır: sahaya inen her parçanın nereye ait olduğu ve hangi sırayla monte edileceği bellidir.

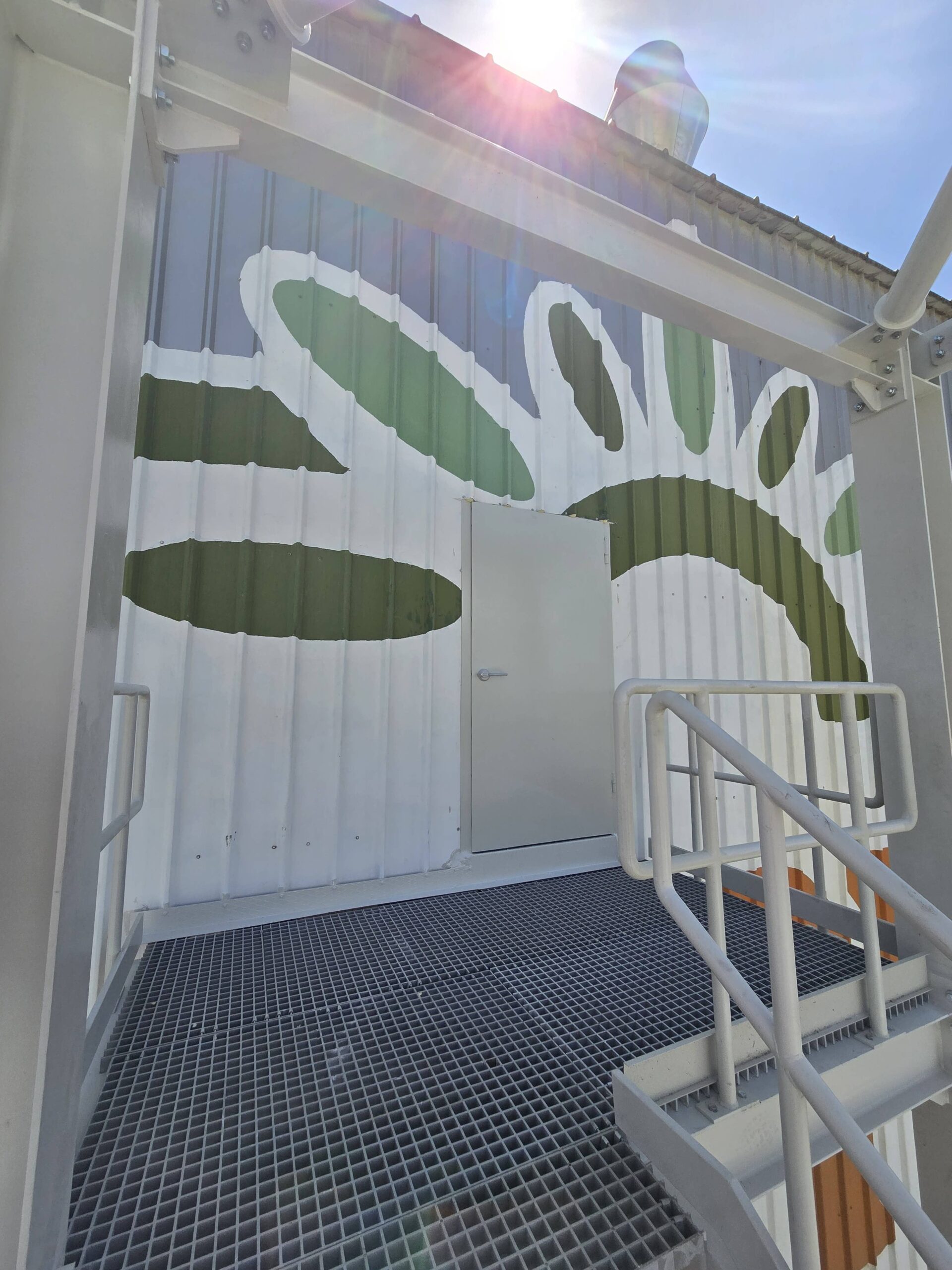

Merdivenin binadan iniş noktası ile zemine iniş noktasının araç trafiğinden uzak olması gerekiyordu. Bu nedenle iki nokta arasına uzun bir köprü yerleştirildi; tahliye yolu, saha trafiğinin geçtiği bölgeye inmeden zemine ulaşıyor. Kaçış merdiveninde tahliyenin bittiği nokta, merdivenin kendisi kadar önemlidir.
Banvit Tesislerinde Yaptığımız Diğer İşler
Bu iş tek başına verilmiş bir siparişti. Banvit ile aramızda toplu bir sözleşme yok; işler yıllar içinde, farklı tesislerde ve farklı zamanlarda ayrı ayrı geldi. Bugüne kadar on sekiz iş yaptık ve dizi hâlâ sürüyor.
Diğerleri: elevatör bakım platformu, personel soyunma odası, kondenser platformu 1, boru köprüsü, kondenser platformu 2, fanped imalatı (Elazığ), cephe ve kapı, rendering platformu, idari bina çelik merdiveni, mazgal ve menfez, havalandırma, aydınlatma ve yangın alarm, elektrik işleri, yangın tesisatı, amonyak tank platformu, çelik duvar, yağ flotasyon bakım platformu, arıtma binası otomasyon odası.
Bu tür bir ilişki tek bir büyük referanstan farklıdır. Büyük bir iş bir kez alınır; küçük işlerin yıllarca aynı firmaya verilmesi ise her seferinde yeniden kazanılan bir karardır.
Bu projede belirleyici olan teknik konular
Yangın kaçış merdiveninde ölçüler neye göre belirlenir?
Kaçış merdiveninde basamak yüksekliği ve genişliği, merdiven kolu genişliği, sahanlık derinliği ve korkuluk yüksekliği Binaların Yangından Korunması Hakkında Yönetmelik ve TS EN ISO 14122-3 esas alınarak belirlenir. Bu projede sahanlık kotlarını fabrika katları belirledi: merdiven, hizmet ettiği her kattan çıkış alabilmek zorundadır. Basamak ve döşemelerde kaymaz, korozyona dayanıklı CTP ızgara kullanıldı.
24 m yüksekliğe montaj nasıl yapıldı?
Merdiven hem yüksek hem de binadan uzak bir noktaya uzandığı için montaj yüksek tonajlı vinçlerle yapıldı. Kolon, kiriş ve basamaklar atölyede poz numaralı ve cıvatalı birleşime hazır üretildi; her parçanın yeri ve montaj sırası önceden belli olduğu için 18 tonluk yapı sahada 6 günde monte edildi.
Sık sorulan sorular
Bu ölçekte bir merdiven ve korkuluk işi ne kadar sürede tamamlanır?
Bu projede atölye imalatı 14 iş günü, saha montajı 6 iş günü sürdü. Süreyi belirleyen şey çoğunlukla çelik miktarı değil, sahanın hazır olup olmadığıdır: ankraj kotları doğruysa ve vinç çalışacak alan boşsa montaj kesintisiz ilerler. Ölçü alma ve projelendirme bu sürenin dışındadır ve işin karmaşıklığına göre değişir.
Bu işte kaç ton çelik kullanıldı?
Toplam 18 ton. Teklifleri karşılaştırırken tonaj tek başına yanıltıcı olabilir: aynı yapı, sistem kurgusu değiştiğinde belirgin şekilde farklı tonajlarla çözülebilir. Bakılması gereken, tonajın hangi kesitlerle ve hangi taşıyıcı mantıkla oluştuğudur.
Bu işi Elazığ dışında da yapıyor musunuz?
Evet. Atölyemiz Bandırma OSB’de (Gönen, Balıkesir); imalatı burada yapıp montaj ekibimizle sahaya gidiyoruz. Bugüne kadar Marmara, Ege, İç Anadolu, Karadeniz ve Doğu Anadolu’da; ayrıca Mısır ve Gana’da iş teslim ettik. Mesafe, nakliye planlaması ve montaj süresi dışında işin kurgusunu değiştirmiyor.
Yangın merdiveni hangi ölçülerde olmalı?
Genişlik ve sahanlık ölçüleri binanın kullanıcı sayısına ve ilgili yönetmeliğe göre belirlenir. Proje bazında hesaplanır.
Korkuluk yüksekliği ne olmalı?
Yükseklik mevzuatla belirlenir, ancak asıl kriter yatay kuvvete karşı dayanımdır. Ankraj ve dikme aralığı bu hesaba göre seçilir.
İmalat ne kadar sürer?
Saha ölçüsü alındıktan sonra atölye imalatı hızlı ilerler; süreyi genellikle montaj penceresi belirler.
Statik proje gerekiyor mu?
Erişim yapılarında da statik hesap yapılır. Bu çalışma çelik yapı projelendirme hizmetimiz kapsamındadır.
Bu proje kime örnek olur?
Bu iş, benzer bir ihtiyacı olan işletmeler için somut bir referans: 18 ton çelik. Aynı mantıkla kurulan endüstriyel çelik imalat işlerimizde de yaklaşım değişmiyor: önce sahanın gerçek ölçüsü alınıyor, sonra taşıyıcı sistem o ölçüye göre kuruluyor. Katalogdan seçilen bir çözümü sahaya uydurmaya çalışmak, çoğu zaman hem daha pahalı hem de daha sorunlu oluyor.
Hankendi (Elazığ) sahasında yürütülen bu iş, atölyemizin bulunduğu Bandırma OSB’den farklı bir bölgede gerçekleşti. Balıkesir, Bursa, Çanakkale, İstanbul, İzmir, Kocaeli ve Konya başta olmak üzere Türkiye genelinde; ayrıca yurt dışında da proje teslim ediyoruz. İmalat Bandırma OSB’deki atölyemizde yapılıyor, montaj kendi ekibimizle sahada tamamlanıyor.
Benzer bir iş mi var?
Ölçülerinizi ve kullanım amacınızı paylaşın; çözümü birlikte netleştirip fiyat çıkaralım. Projelendirmeden montaja kadar tüm süreci kendi ekibimizle yürütüyoruz.
