Gönen Yenilenebilir Enerji’nin Gönen’deki tesisinde, elevatör kulesi ve konveyör hatlarının mevcut binaya bağlanması için çelik taşıyıcılar yaptık. Hattın geçişi için binanın çelik çatısında boşluk açıldı ve yükü karşılayacak taşıyıcı destekler kuruldu; silo ile elevatör kulesi arasındaki konveyör hattı bu desteklere oturtuldu. Projelendirme, imalat ve montaj bize aitti.
Bakım erişimi için gereken platform, merdiven ve korkuluk düzeni de aynı bütünün parçası olarak tasarlandı.
Proje künyesi
| Yapı tipi | Ekipman / Şase / Proses |
|---|---|
| Yıl | 2022 |
| Kapsam | Projelendirme + imalat + montaj |
| Kullanım | Makine hattı taşıyıcıları |
| Konum | Balıkesir / Gönen |
| İşveren / ana yüklenici | Gönen Yenilenebilir Enerji |
| Kat adedi | 1 |
| Atölye imalat süresi | 10 gün |
| Saha montaj süresi | 2 gün |
| Yüzey koruma | Poliüretan boya |
| Birleşim tipi | Cıvatalı |
Bu projede çözdüğümüz asıl mesele
Elevatör kulesi ve konveyör hatlarının montajı için yapı çelik çatısından boşluk açılıp taşıyıcı destekler oluşturuldu. Silo ve elevatör kulesi arası konveyör hattı montajı sağlandı.

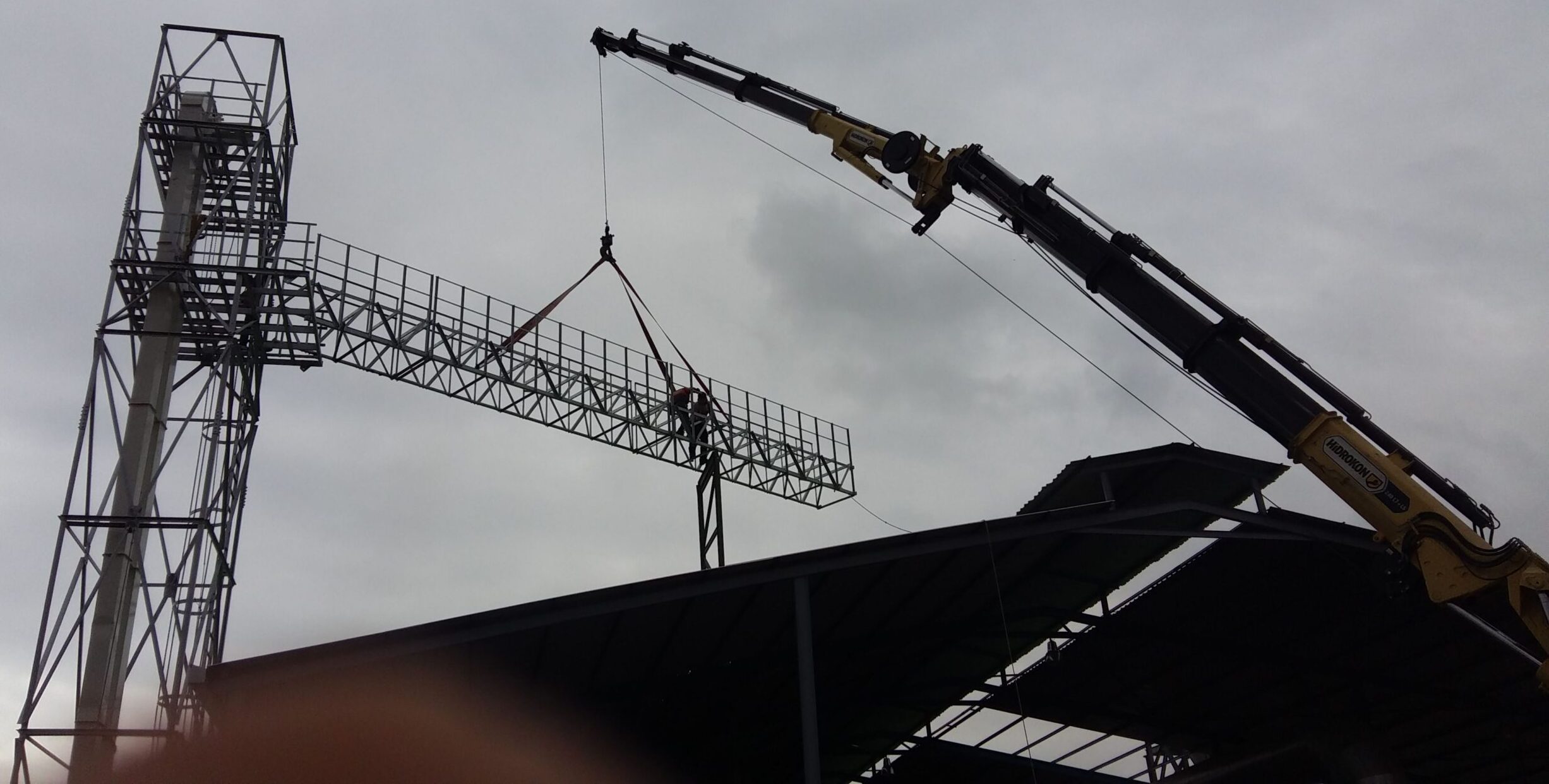

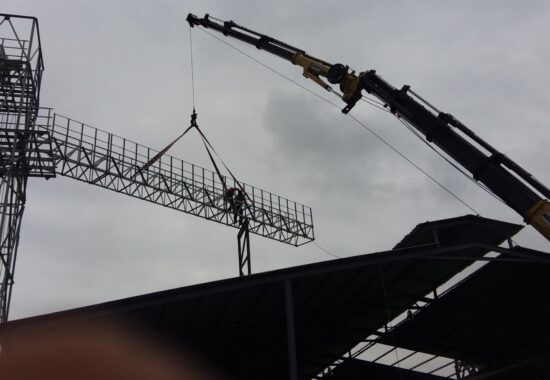

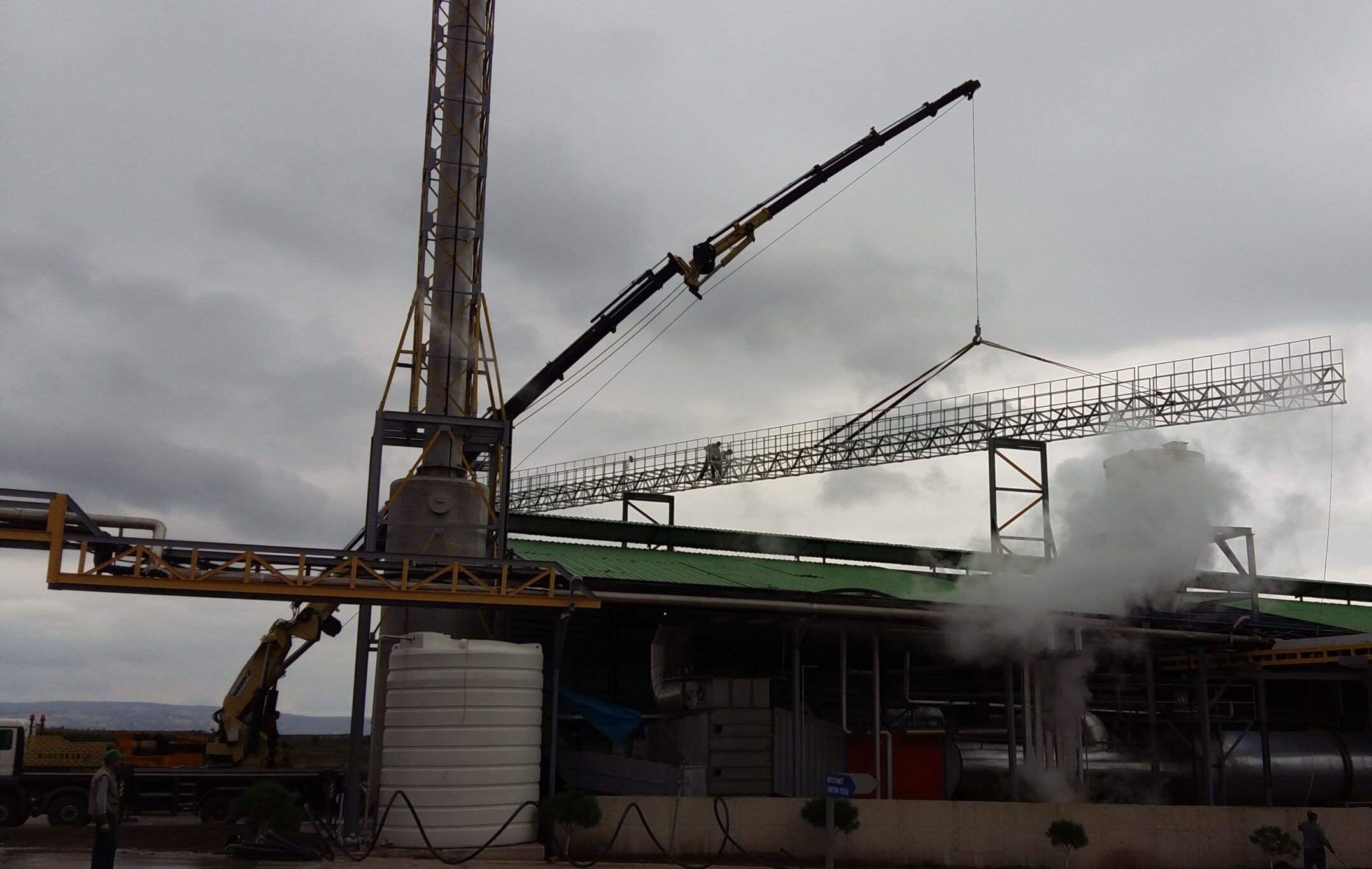

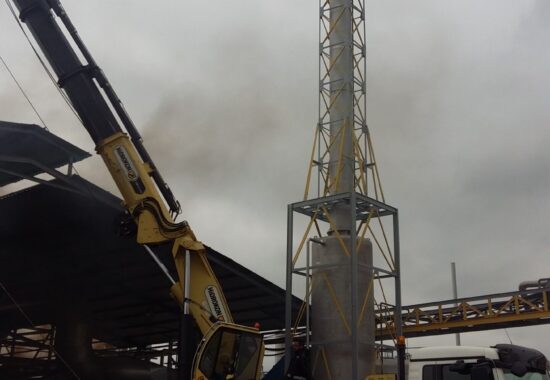

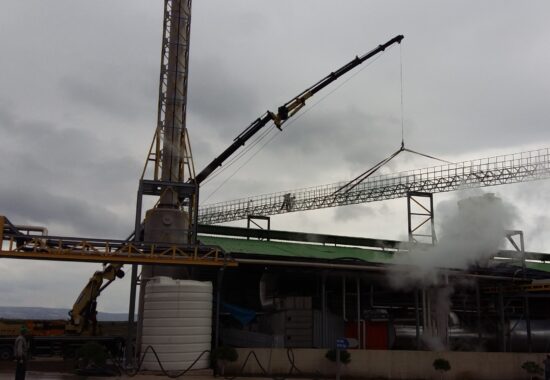

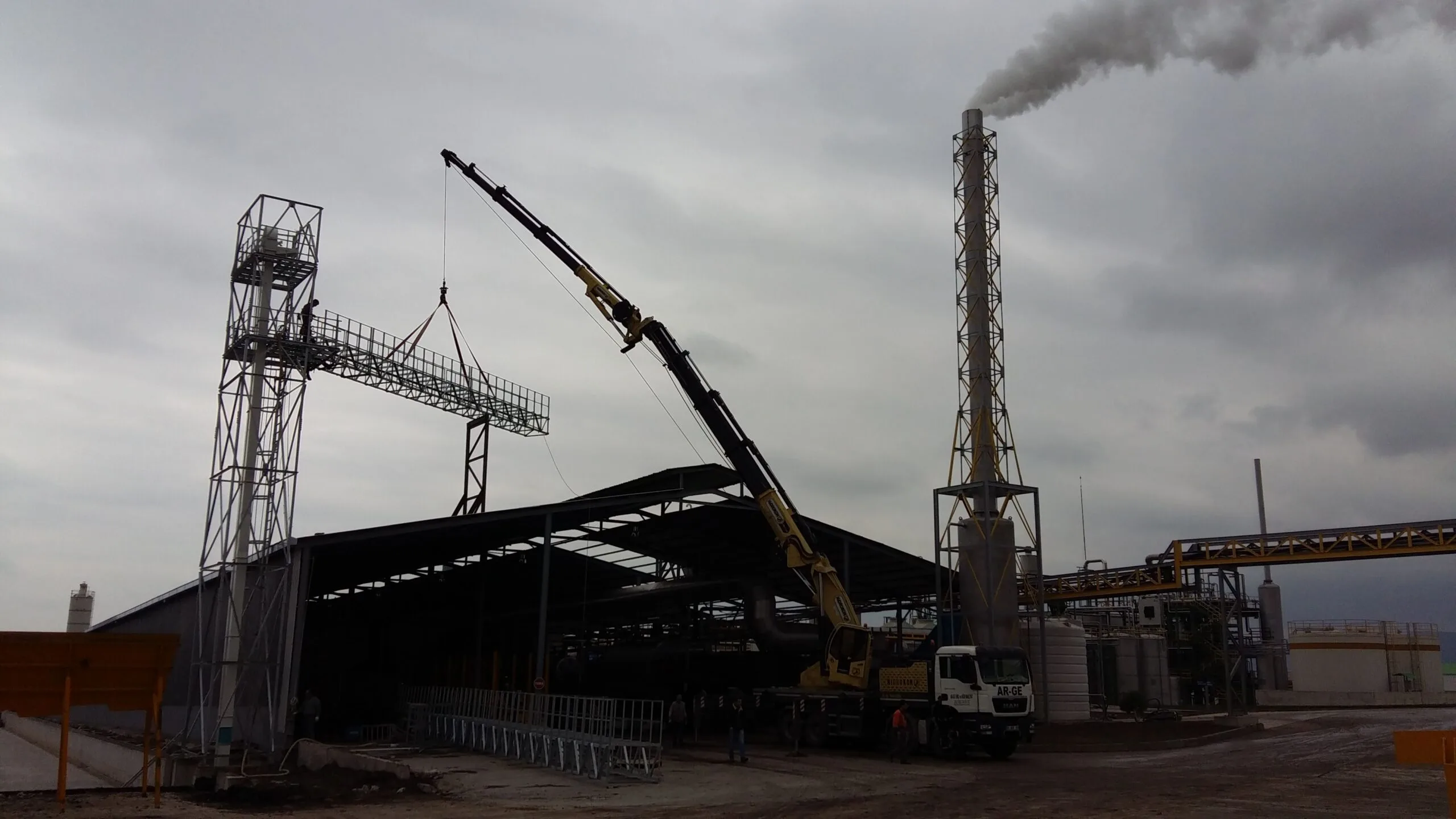

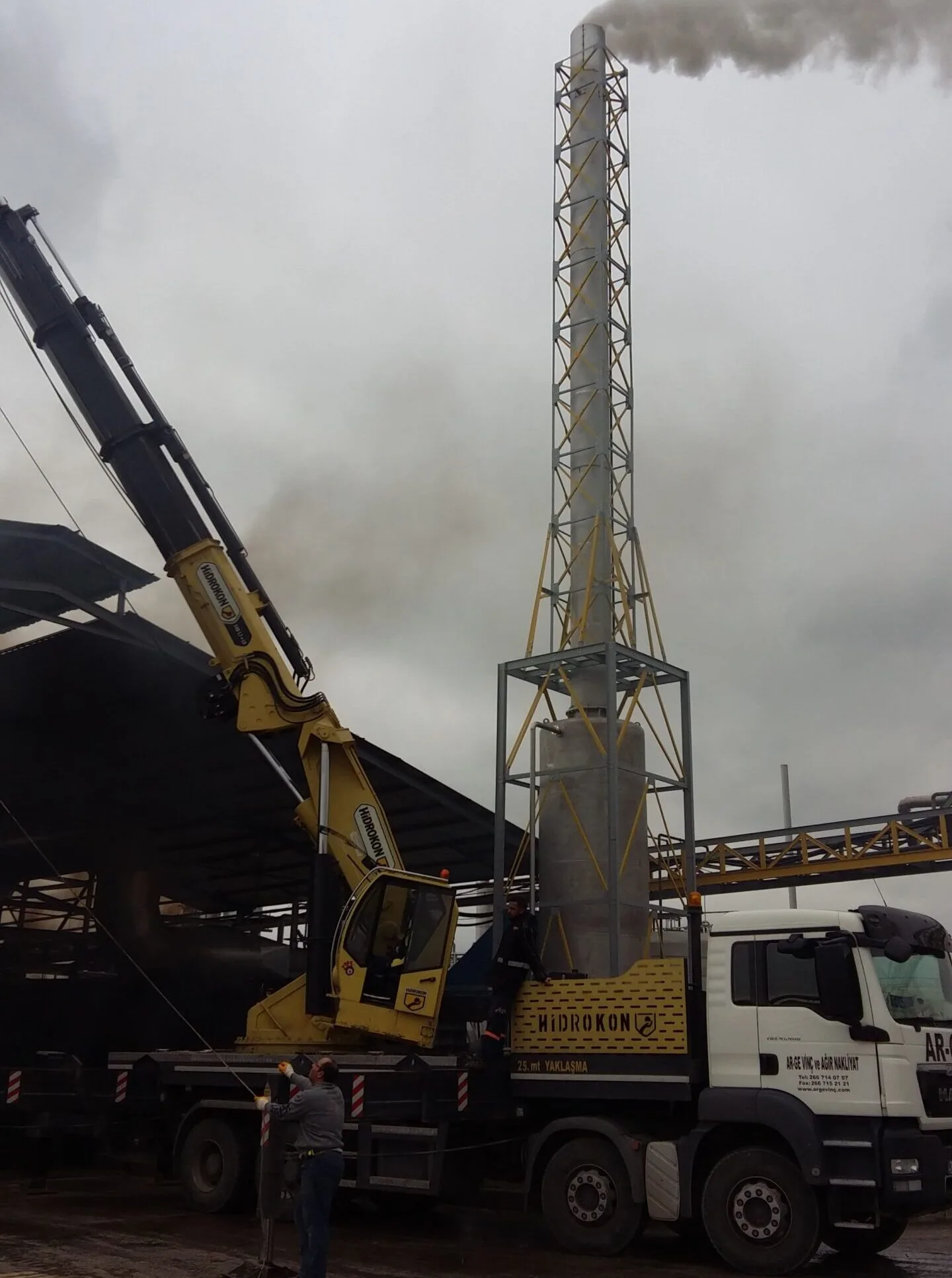

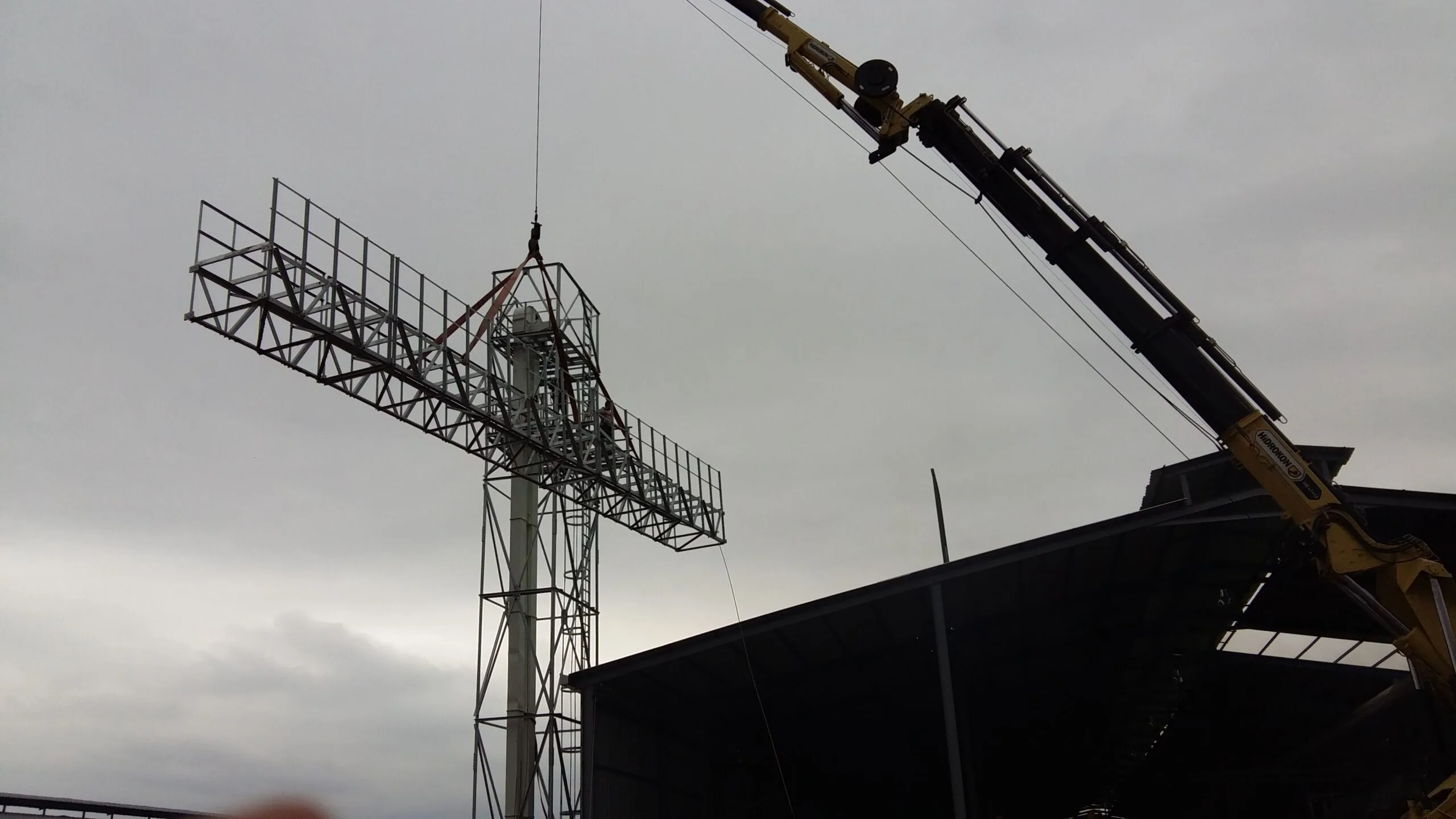

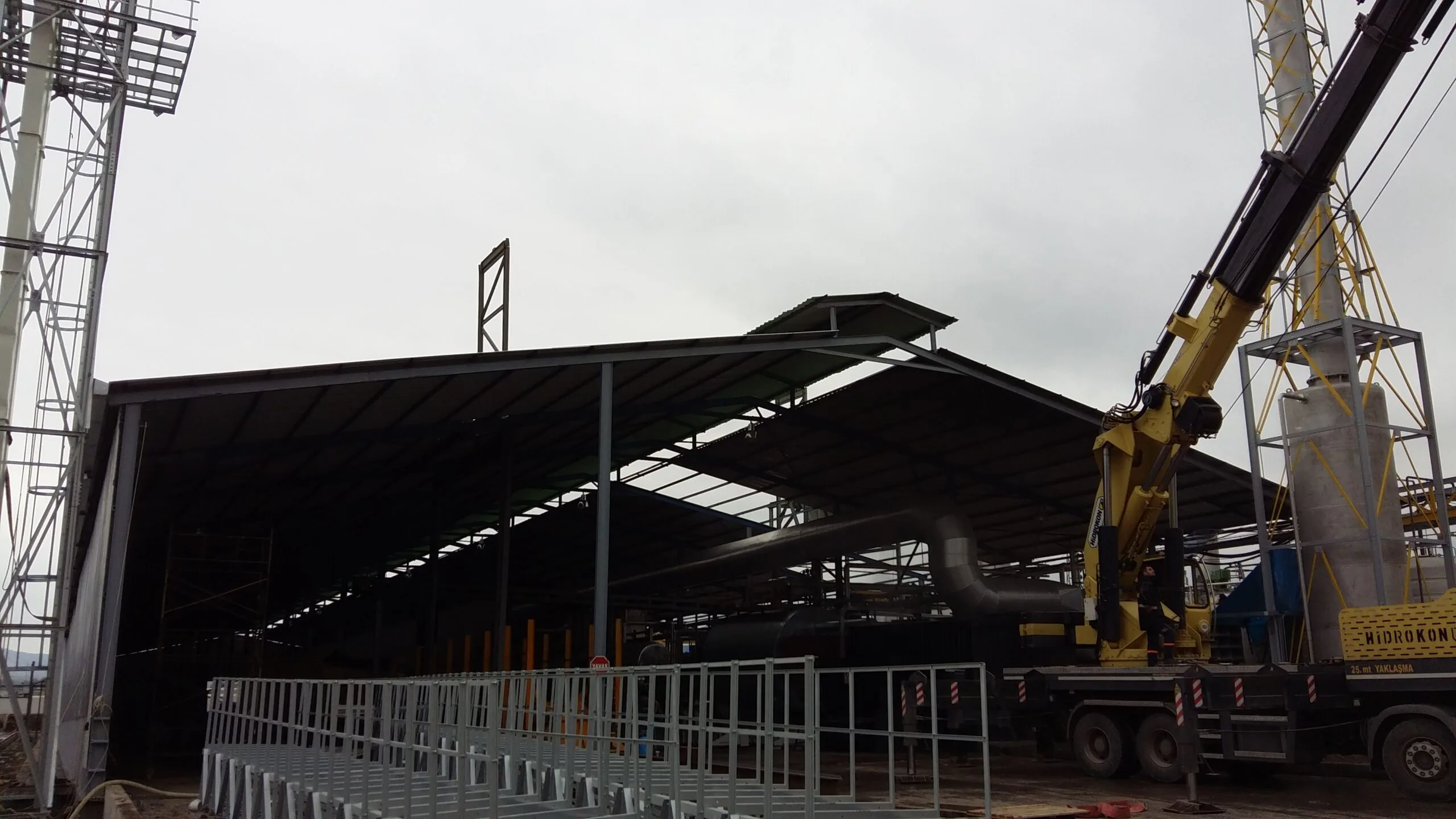

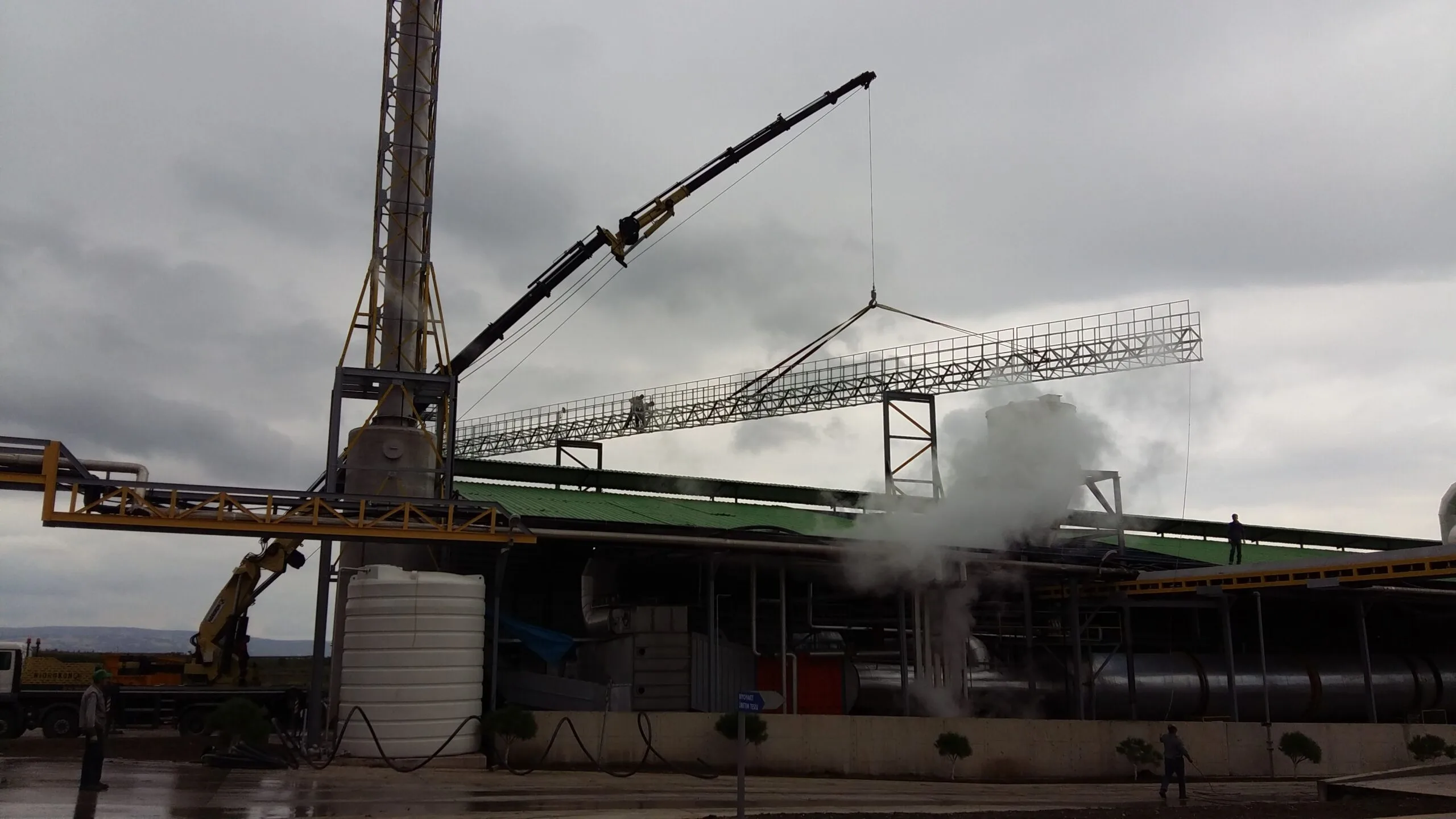

Sahadan
Büyütmek için fotoğrafa tıklayın.
İşin kapsamı ve süreç
Gönen’deki tesis sahasında makine hatları için taşıyıcı çelik imalatı yapıldı. Atölye imalatı 10 gün, saha montajı yalnızca 2 gün sürdü. Birleşimler cıvatalı, yüzey koruması poliüretan boyadır.
2 Günlük Montaj Nasıl Mümkün Olur?
Saha montajının iki güne inmesi, sahada hızlı çalışmakla değil, sahaya gelmeden önce yapılan işle ilgilidir. Makine hattı taşıyıcılarında ölçüler makine üreticisinin verdiği bağlantı noktalarına göre belirlenir ve bu ölçülerde pay yoktur; mevcut yapıya bağlanacak noktalar ise sahadan tek tek ölçülür.
Bu iki veri seti modelde birleştirildikten sonra parçalar cıvatalı birleşime hazır olarak üretilir. Sahada yapılan iş yalnızca kaldırmak ve cıvatalamaktır — kesme, delme ve kaynak yoktur. Çalışan bir tesiste bunun karşılığı, üretimin iki günden fazla etkilenmemesidir.
Aynı Tesiste Yaptığımız Diğer İşler
Gönen Yenilenebilir Enerji’nin Gönen’deki tesisinde makine hatlarının yanı sıra şu işleri de yaptık: kazan bacası şasesi, kazan binası, Catliq pilot tesisi, kompost tesisi, hümik asit üretim binası, takımhane, sevkiyat sundurması ve çelik sundurma.
Bir tesiste bu kadar farklı işin aynı firmaya verilmesi, her seferinde yeniden anlatma ihtiyacını ortadan kaldırır: saha bilinir, erişim güzergâhları bilinir, mevcut yapıların ölçüleri elimizdedir. Yeni bir talep geldiğinde ölçüm bir günde tamamlanır.
Bu projede belirleyici olan teknik konular
Mevcut çatıdan hat geçişi nasıl yapıldı?
Elevatör kulesi ve konveyör hattı mevcut binanın çatısından geçtiği için çatıda boşluk açmak gerekti. Boşluk açılan bölgede kesilen çatı elemanlarının taşıdığı yük, boşluğun çevresine kurulan taşıyıcı desteklere aktarıldı; konveyör hattı da aynı desteklere bağlandı. Böylece çatının taşıyıcı sistemi zayıflatılmadan hat geçişi sağlandı ve silo ile elevatör kulesi arasındaki bağlantı tamamlandı.
Sık sorulan sorular
Bu ölçekte bir şase ve ekipman imalatı ne kadar sürede tamamlanır?
Bu projede atölye imalatı 10 iş günü, saha montajı 2 iş günü sürdü. Süreyi belirleyen şey çoğunlukla çelik miktarı değil, sahanın hazır olup olmadığıdır: ankraj kotları doğruysa ve vinç çalışacak alan boşsa montaj kesintisiz ilerler. Ölçü alma ve projelendirme bu sürenin dışındadır ve işin karmaşıklığına göre değişir.
Mevcut bir binaya konveyör ve elevatör hattı eklenebilir mi?
Eklenebilir. Bu projede mevcut çelik çatıda boşluk açılarak elevatör kulesi ve konveyör hattı için geçiş sağlandı; kesilen elemanların yükü yeni taşıyıcı desteklere aktarıldı. Önce mevcut yapının ölçüsü ve taşıyıcı sistemi sahada kontrol edilir, ardından eklenen yükler için statik hesap yapılır.
Faal tesiste imalat yapılabilir mi?
Yapılabilir. Parçalar atölyede hazırlanıp sahada birleştirildiği için kesinti süresi kısadır; program tesis operasyonuyla birlikte planlanır.
Proje bedeli neye göre değişir?
Tonaj, karmaşıklık, kaynak miktarı, yüzey koruma sınıfı ve montaj koşulları belirleyicidir. Ayrıntı çelik konstrüksiyon fiyatları sayfasındadır.
Montaj sonrası revizyon mümkün mü?
Cıvatalı birleşimli imalatlarda mümkündür. Revizyon ihtimali yüksekse bu tercih ilk projelendirme aşamasında yapılır.
Ekipman taşıyıcısı neden çelik yapılır?
Ekipman konumu ve boru güzergâhı zaman içinde değişebildiği için sökülüp yeniden düzenlenebilen bir sistem gerekir. Çelik bu esnekliği sağlayan tek pratik çözümdür.
Bu proje kime örnek olur?
Bu iş, benzer bir ihtiyacı olan işletmeler için somut bir referans: proje, imalat ve montajın tek elden yürütülmesi. Aynı mantıkla kurulan proses ve ekipman çeliği işlerimizde de yaklaşım değişmiyor: önce sahanın gerçek ölçüsü alınıyor, sonra taşıyıcı sistem o ölçüye göre kuruluyor. Katalogdan seçilen bir çözümü sahaya uydurmaya çalışmak, çoğu zaman hem daha pahalı hem de daha sorunlu oluyor.
Bu iş, Gönen Yenilenebilir Enerji için aynı tesiste yürüttüğümüz projelerden biri. Balıkesir, Bursa, Çanakkale, İstanbul, İzmir, Kocaeli ve Konya başta olmak üzere Türkiye genelinde; ayrıca yurt dışında da proje teslim ediyoruz. İmalat atölyemizde yapılıyor, montaj kendi ekibimizle sahada tamamlanıyor.
Benzer bir iş mi var?
Ölçülerinizi ve kullanım amacınızı paylaşın; çözümü birlikte netleştirip fiyat çıkaralım. Projelendirmeden montaja kadar tüm süreci kendi ekibimizle yürütüyoruz.
(0266) 713 00 22Teklif formuBu Projede Verdiğimiz Hizmetler
Benzer bir yapı düşünüyorsanız, bu işin kapsamına giren hizmet sayfalarımız aşağıdadır.
- Özel Çelik İmalat — projeye özel şase, kabin, tank, baca ve ekipman imalatı.
- Endüstriyel Tesis Anahtar Teslim — temelden çatıya, tek muhatapla yürüyen komple tesis işleri.
- Çelik Platform İmalatı — proses, bakım ve ara kat platformları; ızgara ve döşeme seçenekleri.
Tamamladığımız diğer işleri projelerimiz sayfasında görebilir, kendi yapınız için ölçü ve teklif çalışmasını iletişim sayfasından başlatabilirsiniz.
