- 7 Mart 2025
Çelik Fabrika Binası: Aks Planı, Yükseklik ve Vinç Kararları
Çelik fabrika binasında proje, üretim akışından başlar. Önce makine yerleşimi ve forklift koridorları belirlenir; kolon aksları ona göre atılır. Portföyümüzdeki 26 fabrika projesinde metrekareye düşen çelik 30–86 kg arasında, açıklıklar 12–43 m. Bu aralığın neresine düşeceğinizi bina değil, içine koyacağınız üretim belirler.
Proje makineyle başlar, binayla değil
Bize gelen taleplerin çoğu “şu kadar metrekare fabrika istiyorum” diye başlar. Oysa doğru sıralama tersidir: önce ne üretileceği, sonra hangi makinelerin nereye konacağı, en sonunda binanın ölçüsü.
Sebebi basit. Fabrika binası bir kutu değil, bir üretim akışının kabuğudur. Ham madde nereden girecek, ürün nereden çıkacak, forklift hangi koridorda dönecek, bakım için hangi ekipmanın üstüne çıkılacak — bunlar kolon yerlerini, kapı boyutlarını ve yüksekliği doğrudan belirler.
Sahada gördüğümüz en pahalı hata: Bina bitip makineler yerleşmeye başladığında bir kolonun tam da konveyör hattının ortasına geldiğinin fark edilmesi. O kolonu sonradan kaldırmak, üstündeki kirişi güçlendirmeyi ve komşu akslara yük aktarmayı gerektirir — yeni bina yapmanın maliyetinin küçümsenmeyecek bir kısmı.
Aks planı: kolon nereye gelmez?
Aks planı kurarken üç bölgeyi kolon dışı tutmaya çalışırız:
- Forklift ve araç koridorları. Dönüş yarıçapı ve manevra alanı hesaba katılır; koridor eksenine kolon konmaz.
- Ana üretim hattı ekseni. Konveyör, dolum hattı veya makine sırası kesintisiz olmalıdır.
- Sevkiyat kapısı önü. Tırın yanaşma ve manevra alanı serbest kalmalıdır.
Bu üçünü serbest bırakmak açıklığı büyütür, açıklık ise tonajı. Portföyümüzde bu dengenin iki ucu net görülüyor: 12 m açıklıklı Tat Gıda fabrikası ile 43 m açıklıklı Gesbey fabrikası. İkisi de doğru çözüm — çünkü içlerindeki üretim farklı.
Serbest yükseklik nasıl belirlenir
Serbest yükseklik, zeminden kiriş altına kalan net ölçüdür. Belirlerken şunları üst üste eklemek gerekir:
- En yüksek makinenin yüksekliği (bakım pozisyonunda, kapağı açıkken)
- Raf veya istifleme yüksekliği
- Vinç varsa kanca yüksekliği + vinç gabarisi
- Aydınlatma, havalandırma kanalı ve sprinkler için pay
- Asma kat varsa döşeme + kiriş kalınlığı
Portföyümüzdeki fabrikalarda serbest yükseklik 6 m ile 18 m arasında. 18 m’lik Gesbey fabrikası, rüzgâr türbini kulesi üretimi için tasarlandı; yükseklik oradaki üretim ekipmanından geldi.

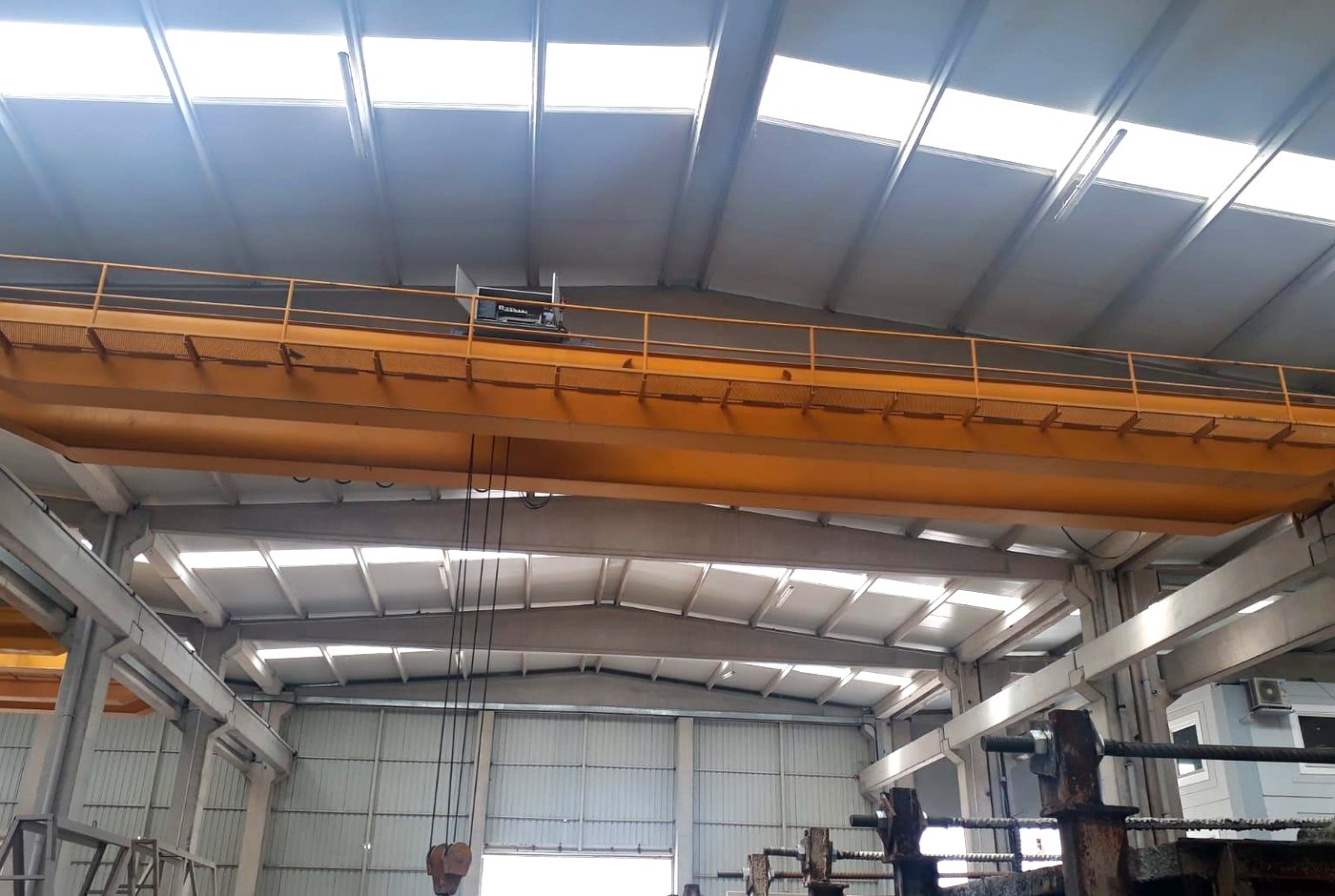

Vinç varsa her şey değişir
Tavan vinci (kreyn) olan bir fabrika, olmayanla aynı bina değildir. Vinç, kolonlara yalnızca düşey yük değil yatay fren kuvveti de bindirir ve bu kuvvet tekrarlı olduğu için yorulma açısından ayrıca değerlendirilir.
| Vinç kararı | Yapıya etkisi |
|---|---|
| Vinç kapasitesi | Kreyn kirişi kesitini ve kolon konsolunu belirler |
| Kanca yüksekliği | Kolon boyunu ve dolayısıyla toplam yüksekliği belirler |
| Çalışma sınıfı (kullanım sıklığı) | Yorulma kontrolü gerekip gerekmediğini belirler |
| Vinç yolu açıklığı | Kreyn kirişi açıklığı; sehim sınırı normal kirişten daha sıkıdır |
| Fren kuvveti | Yanal stabilite ve çapraz düzenini etkiler |
Kritik nokta: Vinç ihtimali varsa bunu baştan söyleyin. Vinçsiz tasarlanmış bir yapıya sonradan vinç eklemek, çoğu zaman kolonların güçlendirilmesini gerektirir ve üretimi durdurur.
Gıda ve ilaç tesislerinde ek gerekler
Gıda ve ilaç üretimi yapan tesislerde çelik iskelet aynı, ama detaylar farklıdır. Portföyümüzde Tat Gıda, Teksüt, Banvit, Etkin İlaç ve Yöre Süt gibi projelerde bu farkları uyguladık:
- Temizlenebilir yüzey. Izgara döşeme ve açık profil boşlukları yerine kapalı yüzeyler tercih edilir; toz ve kir birikimi engellenir.
- Yatay yüzey azaltma. Toz tutan yatay çıkıntılar mümkün olduğunca kaldırılır veya eğimli detaylandırılır.
- Boya sistemi. Yıkanabilir, kimyasal temizliğe dayanıklı sistemler seçilir; nemli hacimlerde galvaniz değerlendirilir.
- Yoğuşma kontrolü. Çatı ve cephe panelinin yalıtım kalınlığı, iç ortam sıcaklığına göre seçilir — aksi hâlde çelik üzerinde yoğuşma ve korozyon başlar.
Genişleme payı bırakmak
Çelik yapının en az konuşulan avantajı, sonradan büyütülebilmesidir. Ama bu ancak baştan planlanırsa ucuz olur.
Genişleme düşünülüyorsa şunlar proje aşamasında yapılır: genişleme yönündeki alın duvarının taşıyıcı değil bölme olarak tasarlanması, o aksdaki kolonların ileride gelecek yükü de karşılayacak şekilde boyutlandırılması ve temelin buna göre bırakılması. Bu üçü yapılmışsa ek bina, mevcut yapıya birkaç günde bağlanır.
Uygulamadan örnek: PFC Gıda Potamya fabrikasında ek bina işini, mevcut tesise bitişik olarak yaptık. Ekleme yapılacak aksın baştan hazırlanmış olması, montaj süresini ve üretim kesintisini belirgin azalttı.
Sahadan: altı fabrika projesinin künyesi
Aynı yapı tipi, farklı üretim. Tabloyu okurken şuna dikkat edin: en büyük açıklık her zaman en yüksek kg/m² demek değildir.
| Proje | Yıl | Konum | Alan | Tonaj | kg/m² | Açıklık | Yükseklik | İmalat + montaj |
|---|---|---|---|---|---|---|---|---|
| Teksüt — Ek Süt Tesisi | 2013 | Balıkesir / Gönen | 10.000 m² | 450 t | 45 | — | — | — |
| Yılplas — Çelik Fabrika | 2007 | İstanbul / Silivri | 7.600 m² | 430 t | 57 | — | — | — |
| MRM — İdea Jeneratör | 2024 | Balıkesir / Bandırma | 3.080 m² | 155,9 t | 51 | 22 m | 9 m | 30 + 30 gün |
| MRM — İstanbul Kare | 2025 | Balıkesir / Bandırma | 2.958 m² | 173,6 t | 59 | 24 m | 11,2 m | 30 + 30 gün |
| Gesbey — Fabrika | 2020 | Balıkesir / Gönen | 2.838 m² | 188,9 t | 67 | 43 m | 18 m | 60 gün |
| Tat Gıda — Fabrika | 2025 | Bursa / M.kemalpaşa | 1.409 m² | 121,4 t | 86 | 12 m | 9 m | 36 + 16 gün |
Gesbey 43 m açıklık ve 18 m yükseklikle portföyümüzün en iddialı geometrisi; rüzgâr türbini kulesi üretimi için tasarlandı. Buna rağmen kg/m² değeri 67. Tat Gıda ise yalnızca 12 m açıklıklı ama asma katı ve proses yükleri olduğu için 86 kg/m²’ye çıkıyor. Tonajı belirleyen, açıklıktan çok içeride ne olduğudur.
Fabrika projelerimizin tamamını künyeleriyle portföy sayfamızda inceleyebilirsiniz.
Sık sorulan sorular
Çelik fabrika binası projesine nereden başlanır?
Binadan değil üretimden başlanır. Önce ne üretileceği, hangi makinelerin nereye konacağı, ham madde ve ürün akışının nasıl olacağı belirlenir. Kolon aksları, kapı boyutları ve serbest yükseklik bu akıştan çıkar. Metrekare, bu kararların sonucudur; başlangıcı değil.
Fabrika binasında serbest yükseklik kaç metre olmalı?
Tek bir değer yoktur. En yüksek makinenin bakım pozisyonundaki yüksekliği, raf/istifleme yüksekliği, vinç varsa kanca yüksekliği ve gabarisi, aydınlatma–havalandırma–sprinkler payı ve asma kat varsa döşeme + kiriş kalınlığı üst üste eklenir. Portföyümüzdeki fabrikalarda bu değer 6 m ile 18 m arasında değişiyor.
1.000 m² çelik fabrika kaç ton çelik gerektirir?
Portföyümüzdeki çelik fabrika projelerinde metrekareye düşen çelik 30 ile 86 kg arasında, medyan 51 kg. Buna göre 1.000 m² için kaba aralık 30–86 ton olur. Vinç, asma kat veya ağır proses ekipmanı üst banda, sade bir üretim hacmi alt banda yaklaştırır.
Sonradan vinç eklenebilir mi?
Teknik olarak mümkün ama pahalıdır. Vinç kolonlara düşey yükün yanında yatay fren kuvveti de bindirir ve bu kuvvet tekrarlıdır. Vinçsiz tasarlanmış bir yapıya sonradan vinç eklemek genellikle kolonların güçlendirilmesini ve üretimin durmasını gerektirir. Vinç ihtimali varsa proje aşamasında belirtin.
Fabrikayı ileride büyütebilir miyim?
Çelik yapının en güçlü yanlarından biri budur, ancak baştan planlanırsa ucuz olur. Genişleme yönündeki alın duvarının taşıyıcı değil bölme olarak tasarlanması, o aksdaki kolonların gelecek yükü de karşılayacak şekilde boyutlandırılması ve temelin buna göre bırakılması gerekir. Bu üçü yapılmışsa ek bina birkaç günde bağlanır.
Gıda tesisi için farklı bir şey gerekir mi?
Çelik iskelet aynıdır, detaylar farklıdır. Temizlenebilir kapalı yüzeyler tercih edilir, toz tutan yatay çıkıntılar azaltılır, yıkanabilir ve kimyasal temizliğe dayanıklı boya sistemi seçilir. Ayrıca panel yalıtım kalınlığı iç ortam sıcaklığına göre belirlenir; aksi hâlde çelik üzerinde yoğuşma başlar.
Fabrika binası ne kadar sürede biter?
Geometri ve birleşim sayısına bağlıdır. Portföyümüzden örnekler: 3.080 m²’lik MRM İdea Jeneratör fabrikasında 30 gün atölye + 30 gün saha; 1.409 m²’lik Tat Gıda fabrikasında 36 gün atölye + 16 gün saha. İşin yaklaşık üçte ikisi siz sahada bir şey görmezken atölyede tamamlanır.
Fabrika projeniz için yerinde değerlendirme
Makine yerleşim planınızı veya üretim akışınızı paylaşın; aks planı, serbest yükseklik ve öngörülen tonajla birlikte dönelim. Gerekirse arsanızda yerinde inceleme yapıyoruz.
